港口湾水库灌区工程宣州区段主要建设内容包括引水渠道、引水隧洞、进退水闸、渡槽、环境保护工程、水土保持工程、原有渠系建筑物改造、续建等。

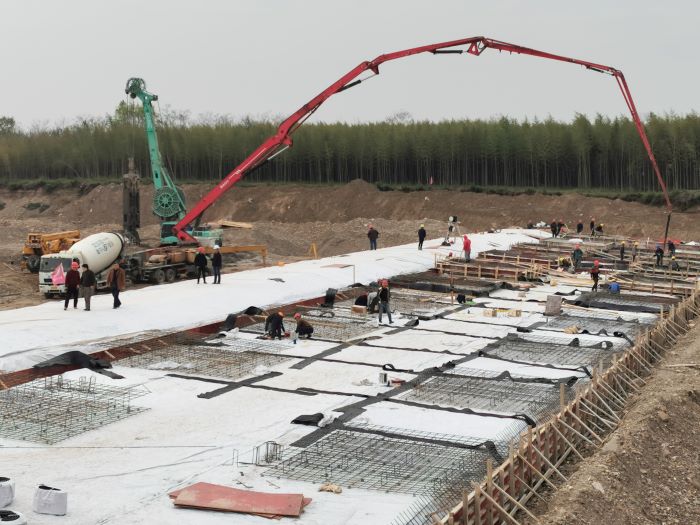

施工一标本月主要完成穿越商合杭高铁段土方回填施工,暗渠土方开挖2万m³,钢筋制安88.28t,C30钢筋砼箱涵317 m³,止水铜片137m,闭孔泡沫板137㎡,临时支护开挖0.4万 m³,完成生产产值104万元,占合同额的0.73%;累计完成投资约1500万元,占合同额的10.56%。
施工五标于2020年3月8日开工,本月主要完成土石方开挖5451 m³,基础砂砾石料回填5859 m³,砼拆除200 m³, 土方填筑1.2万
m³,中粗砂90 m³, 砼浇筑100 m³, 土工膜铺设2288㎡, 钢筋制安9.5t, 完成生产产值76.95万元,占合同额的4.08%。
