南水北调中线方城监理一标段2012年6月简讯
来源:宫尚好 发布日期:2012-07-02 p >

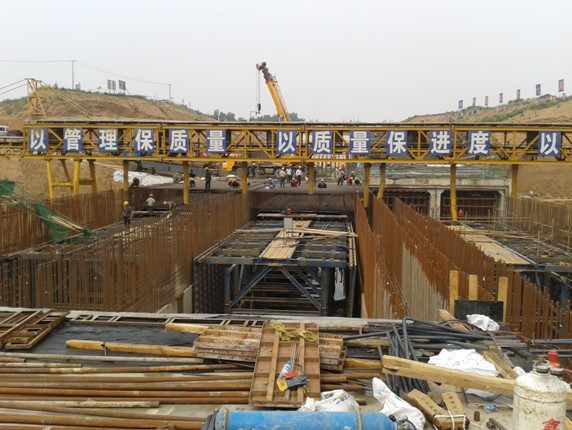

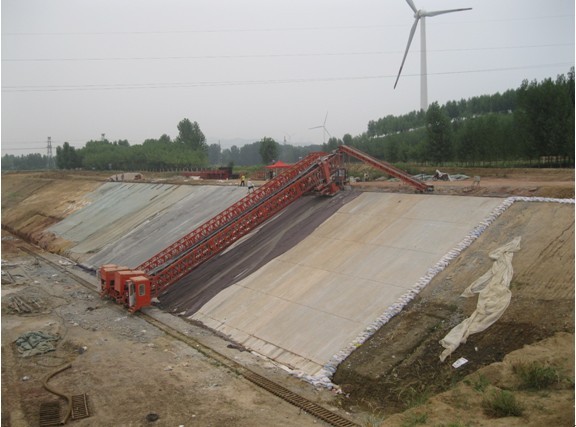

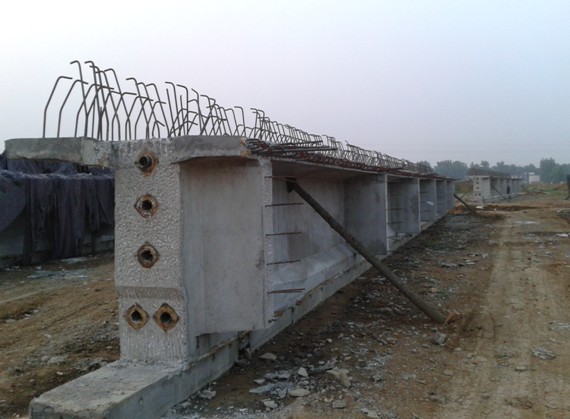

6月份,方城施工1~5标、安全监测标段主要进行渠道建筑物、渠渠交叉建筑物、左排建筑物、桥梁工程、渠道土石方开挖、土石方填筑、安全监测仪器埋设等工作面的施工。
截止目前,6月份方城监理一标所辖五个施工标段,完成土石方开挖104.29万m3,累计完成1669.09万m3,占合同工程量的84.9%;完成土石方填筑46.88万m3,累计完成182.07万m3,占合同工程量的33.6%;完成混凝土浇筑3.7万m3,累计完成17.76万m3,占合同工程量的31.1%;完成钢筋制安3759.36t,累计完成18934.24t,占合同工程量的62.9%;完成施工投资9229.6万元,累计完成66553.52万元,占合同总价的48.8%。
