来源:高宏丽 发布日期:2019-11-12 p >
引江济淮派河口泵站枢纽工程占据派河河道的起讫桩号为0+000~3+240,包含泵站、船闸、节制闸、庄房郢站、派河船闸闸上锚地、河道开挖及疏浚、堤防退建及护坡等工程内容。
本月工程形象进度:
导流导航工程:本月主要进行锚地交工检查验收及水下工程阶段验收,对老堤水上部分拆除。截止目前累计完成产值约7010万元,约占派河口枢纽导流导航工程合同额的86.1%。

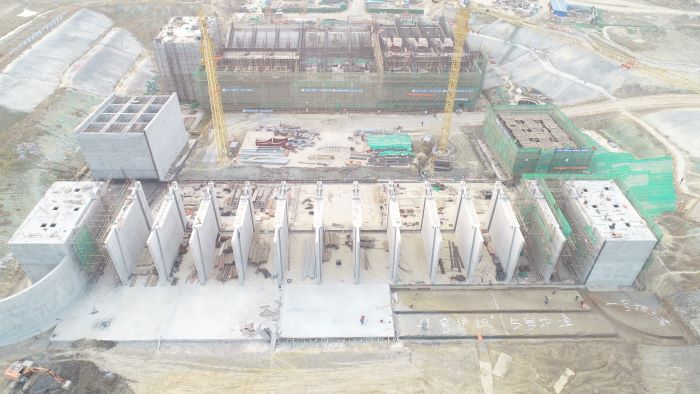

J001-2派河口泵站工程:本月进水闸闸墩部位及前池左岸脚手架拆除完成,完成进水渠道段左岸圆弧挡土墙墙身1至3号护坦底板混凝土浇筑;前池段右岸2号空箱翼墙底板混凝土浇筑;安装间8.2m高程混凝土浇筑;完成第一联水泵层运输通道东侧3.2m高程混凝土浇筑;开展堤防工程的碾压试验以及左岸堤防清基工作。截止目前累计完成产值6500万元,约占派河口泵站工程合同额的26.0%。

船闸工程:本月主要开展项目部驻地验收及试验室建设收尾工作;开展拌和站场地整平及料仓建设,船闸上下游围堰已开始填筑。截止目前累计完成产值800万元,约占船闸工程合同额的3.2%。
