宁波市江北区姚江干流堤防维修加固工程慈城段5月简讯

来源:李献法    发布日期:2013-06-03

施工Ⅰ标泵房屋顶层浇筑

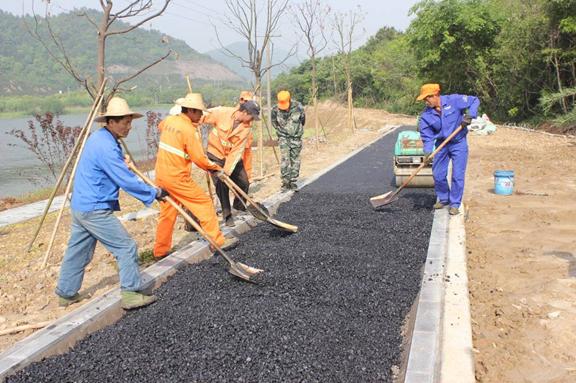

施工Ⅱ标堤顶道路沥青铺设

一、工程形象进度

施工Ⅰ标段:

本月完成:

闸站部分:配电房、启闭机房、泵房10.83m高程以上框架已全部完成。现闸站主体工程水下部分已基本结束,泵房主体框架已结束。

堤防工程共1363m:完成防洪墙150m、土方回填100m、园路垫层900。累计完成防洪墙1090m、土方回填1040m,堤顶道路塘渣路基回填940m、水生植物种植940m

施工Ⅱ标段:

本月完成:

示范段基本完成,洪陈段抛石完成300,预制桩1170根,挡墙基础完成600;翁家浦围堰填筑。本月完成260万元,占合同额7.8%;累计完成2435万元,占合同额73.2%

农村示范段(2158m):沥青混凝土路面铺筑完成。目前农村示范段已基本完工。

洪陈段(2172m):完成抛石300m、护塘河挡墙基础完成600m生态护坡200m、打预制桩1170根。累计完成:抛石950m、护塘河挡墙基础完1200m、预制桩3170根、浆砌石挡墙400m

施工III标段:

本月完成:预制桩钢筋笼完成1500,预制桩1200根。累计完成:预制桩2100根。

二、完成主要工程量

施工Ⅰ标段:

本月完成:钢筋制安:23.43T、混凝土387.46m3、土石方开挖:800 m3、土石方回填:1300m3;截至目前累计完成:钢筋制安1125.305T、混凝土12973.37m3,抛石2110.08 m3土石方填筑25116.38m3、土方开挖41300m3、钢筋砼预制方桩900根。

本月完成投资额450万元,占合同额11.2%;累计完成3266万元,占合同额81.6%

施工Ⅱ标段:

本月完成:钢筋制安15.6T混凝土430.4m3、土石方开挖1200 m3、抛石800 m3累计完成钢筋制安246.04T、混凝土4418.25m3土方开挖70164m3、碎石垫层987.26m3、塘渣垫层2726 m3、抛石3500 m3浆砌石2340.1m3A型金属网箱完成2790.4m3

本月完成投资额260万元,占合同额7.8%;累计完成2435万元,占合同额73.2%

施工III标段:

本月完成:钢筋制安8.4T、混凝土480 m3,累计完成:钢筋制安15.8T、混凝土840 m3

本月完成投资额105万元,占合同额3.4%;累计完成233万元,占合同额7.6%

三、质量情况

施工Ⅰ标:

原材料、混凝土试块跟踪检测15组,累计跟踪检测757(其中临时工程共284),跟踪检测率为100%;平行检测3组,累计平行检测62组,平行检测率为13%,已出检测结果均为合格。

施工Ⅱ标:

原材料、混凝土试块跟踪检测8组,累计跟踪检测239组,跟踪检测率100%;平行检测2组,累计平行检测29组,平行检测率12%,已出检测报告均为合格。

施工III

原材料、混凝土试块累计跟踪检测5组,跟踪检测率100%;累计平行检测2组,平行检测率40%,已出检测报告均为合格。

四、其他

本月监理部批准开仓报审21份,形成旁站记录21份,巡视记录31份,监理日记31份,监理日志31份,监理日报31份,签发监理通知9份。进行安全检查3次,均无重大安全隐患。
