宿州市新汴河治理工程2013年3月简讯
来源:傅建 发布日期:2013-04-01 p >
新北沱河地下涵拆除重建工程
灵西闸拆除重建工程
新北沱河地下涵拆除重建工程:

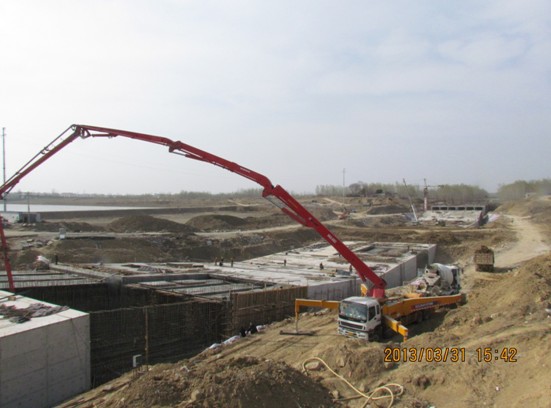

本月完成土方开挖0.6万m3,累计完成26.24万m3,地下涵基坑以及两岸堤防土方回填完成3.52万m3,累计完成3.52万m3,砼浇筑8461.25 m3,累计完成25877.24 m3,钢筋进场加工200t,累计完成2300t,进出口砌石工程完成390 m3,累计完成390m3 ,上游进口6扇工作闸门已安装。
本月完成工程投资6486896.46元,累计完成33630146.61元,占合同的65.03 %。

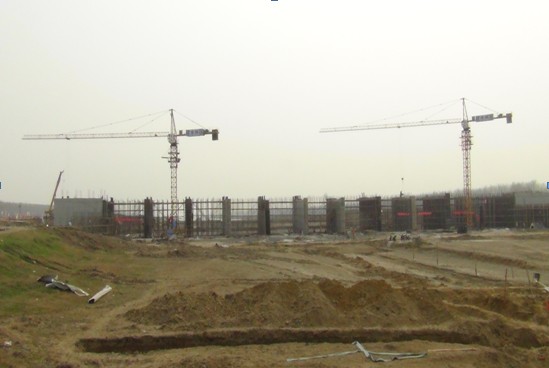

灵西闸拆除重建工程:
本月完成土方开挖1万m3,累计完成7.07万m3;累计完成水泥换填土8656 m3;钢筋进场加工200t,累计完成700t;混凝土浇5747m3,累计完成15025.5 m3。
本月完成工程投资3788950元,累计完成15298116.48元,占合同的49.82%。
河道疏浚工程:
本月河道疏浚共7个标段完成土方65万m3,完成投资749.3万元,占合同的9.8%。
