来源:杨丁杰 发布日期:2019-07-08 p >

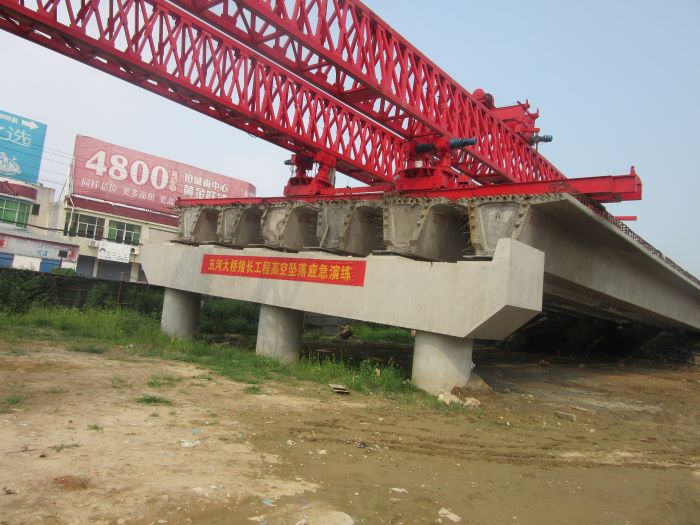

施工XXIX标:本月主要完成盖梁、挡块、箱梁预制等混凝土浇筑约878.04m3,累计完成混凝土浇筑3924.13m3,占合同量的77.3%;完成钢筋制安167.25t,累计完成钢筋制安1039.03t,占合同量的74.2%;累计完成引道路基石灰石灰土填筑9262m3,占合同量的21.8%;累计完成山皮石填筑6411m3,占合同量的58.7%。 截止目前,箱梁预制生产70片,本月完成箱梁吊装12片。
施工Ⅵ标: 合同项目全部完成。
施工Ⅶ标: 合同项目基本完成。
施工Ⅷ标: 合同项目全部完成。
施工XX标: 合同项目基本完成。
施工XXI标:合同项目全部完成。
