南水北调中线方城监理一标段2013年4月简讯
来源:胡竹华 发布日期:2013-05-03 p >
渠道地基清理

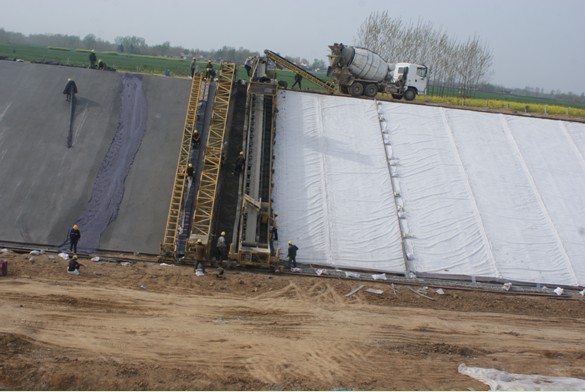

左岸渠坡混凝土衬砌施工

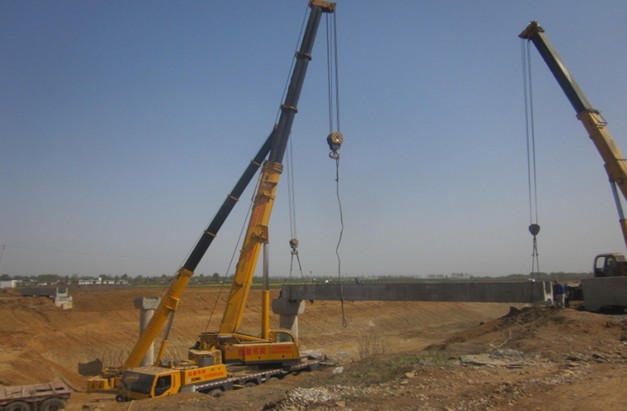

鸭东二分干四支渡槽槽身架设
4月份,方城施工1~5标、安全监测标段主要进行渠道建筑物、渠渠交叉建筑物、左排建筑物、桥梁工程、渠道土石方开挖、土石方填筑、混凝土衬砌、安全监测仪器埋设等工作面的施工。
截止目前,4月份方城监理一标所辖五个施工标段,完成土石方开挖9.74万m3,累计完成1994.64万m3,占合同工程量的101.4%;完成土石方填筑42.62万m3,累计完成549.63万m3,占合同工程量的98.7%;完成混凝土浇筑3.22万m3,累计完成45.58万m3,占合同工程量的79.9%;完成渠道衬砌8820m,累计完成18439m,占合同工程量的18.1%;完成施工投资6735.38万元,累计完成124088.40万元,占合同总价的90.9%。
