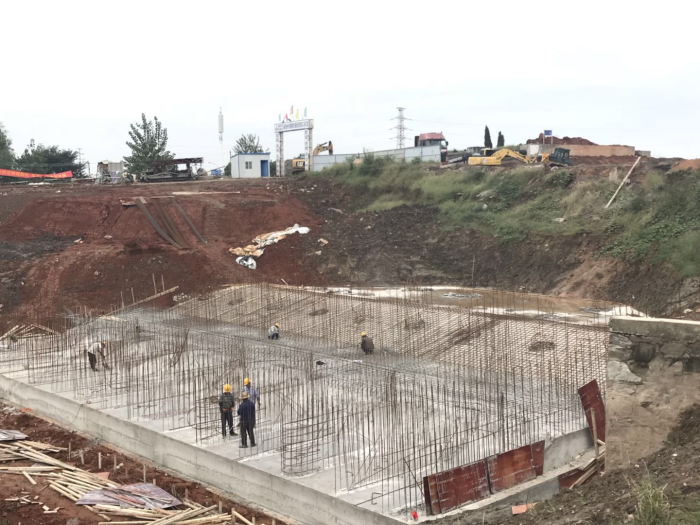

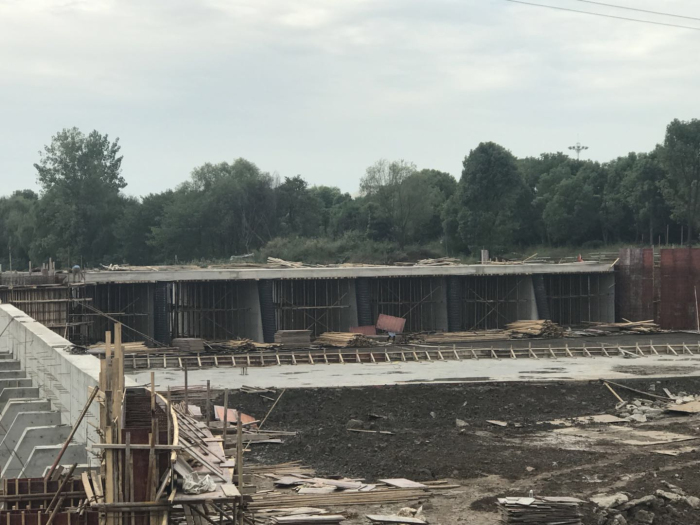

池州海绵城市项目平天湖二站工程目前正在进行进水闸左侧翼墙钢筋、模板制安;前池底板钢筋、模板制安;前池左侧翼墙钢筋、模板制安;主泵室底板斜坡段钢筋、模板制安;涵箱及出口段土方开挖至▽6.09m,即将进行粉喷桩施工。
截至本月底完成的有:基础处理中灌注桩74根全部完成,粉喷桩共3244根目前已完成1744根;进水闸分部工程已完成进水闸主体施工;泵站主体分部工程完成地基处理及主泵室底板水平段浇筑;前池右侧翼墙混凝土浇筑、左侧翼墙底板混凝土浇筑;涵箱及出口段分部工程目前土方开挖已完成80%。
