滁州市明湖挡水泄洪工程5月简讯

来源:胡竹华    发布日期:2016-06-07







明湖挡水泄洪工程主要施工内容包括新建明湖大坝、两座泄洪闸、一座放水涵。

本月工程进度:

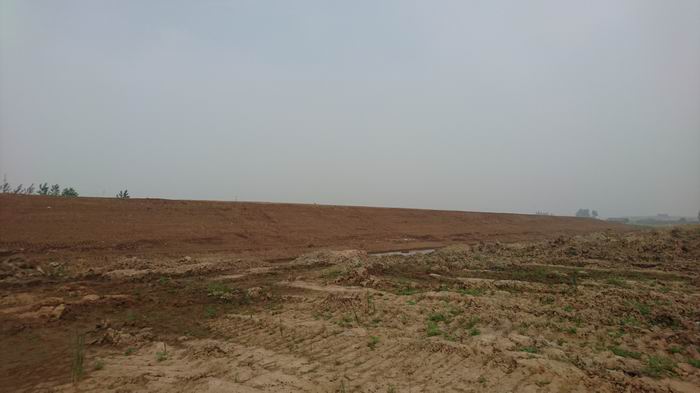

明湖大坝:完成坝基清理2200m3,累计完成13200m3,占合同工程量的14.5%;完成截水槽开挖2800m3,累计完成6800m3,占合同工程量的19.9%;完成截水槽土方回填约1000m3,累计完成5200m3,占合同工程量的15.3%;完成大坝填筑50000m3,累计完成80000m3,占合同工程量的12.6%。

放水涵:完成洞身段、下游消力池段左右岸挡土墙底板砼浇筑。

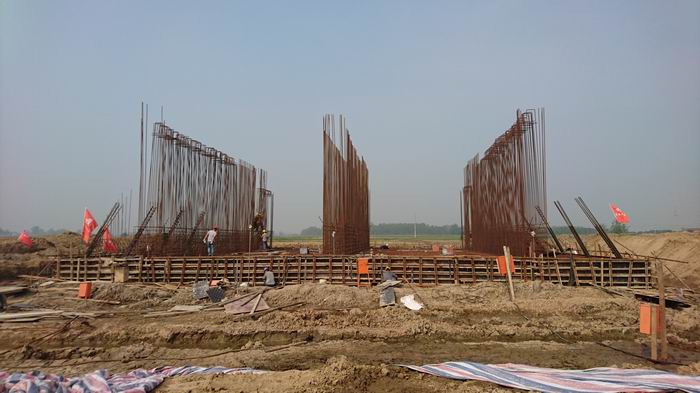

2#泄洪闸:完成闸室段基坑开挖、砼垫层浇筑、底板钢筋制安。
