城东湖闸加固工程10月简讯

来源:冯松    发布日期:2019-11-05

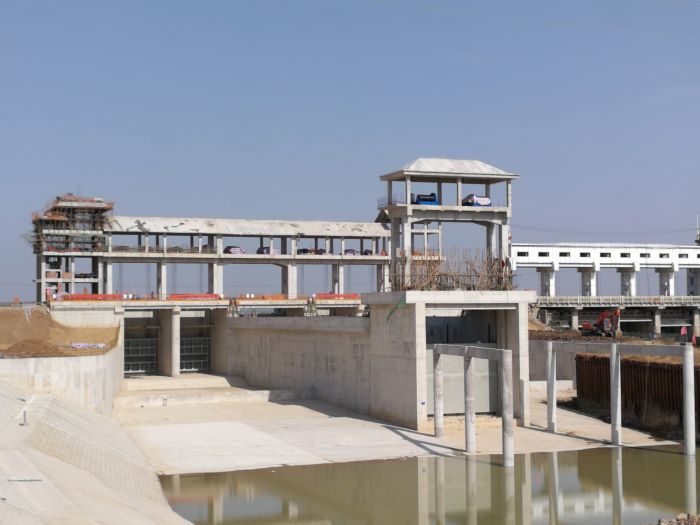

城东湖闸加固工程主要建设内容:老闸维修加固及扩建5孔新闸,扩建新闸中孔设通航孔。本月形象进度:完成新闸东湖侧护底、护坡,完成新闸右岸桥头堡、通航孔及闸室启闭机房,完成老闸预制梁22片。

    本月完成土方开挖9728m3,累计完成82.9%,土方回填6924m3,累计完成63.9%,混凝土512m3,累计完成77.9%,钢筋制安82t,累计完成66%,投资206万元,累计完成67.9%
