江北区姚江干流堤防维修加固工程洪塘段2015年8月简讯

来源:李宪法    发布日期:2015-09-06





1. 施工

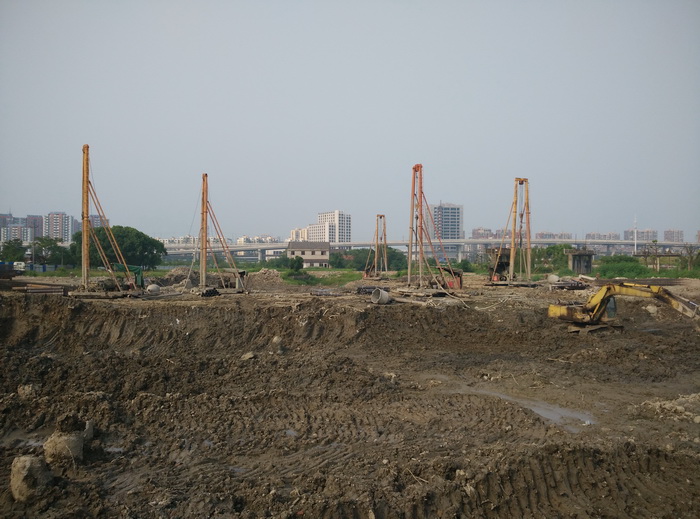

跃进闸:正在进行基础灌注桩施工,已完成37根(共334根)。

堤防(4161m):正在进行挡墙底板施工。

2. 施工

和平闸:正在进行基础灌注桩施工,基坑围灌注桩共29根已全部完成,基础灌注桩完成297根(共404根)。1#景观平台灌注桩已全部完成(共48根)

迴龙闸:完成基础灌注桩7根(共62根)。

裘市浦:进场道路已铺设完成。

西河闸:还未进行施工。

潺浦闸:还未进行施工。

堤防(2069m):已完成施工临时道路铺设,完成D16+430~D15+550段浆砌石挡墙砼基础。
