安徽省裕溪闸除险加固工程1月份简讯
来源:储龙胜 发布日期:2017-02-13 p >

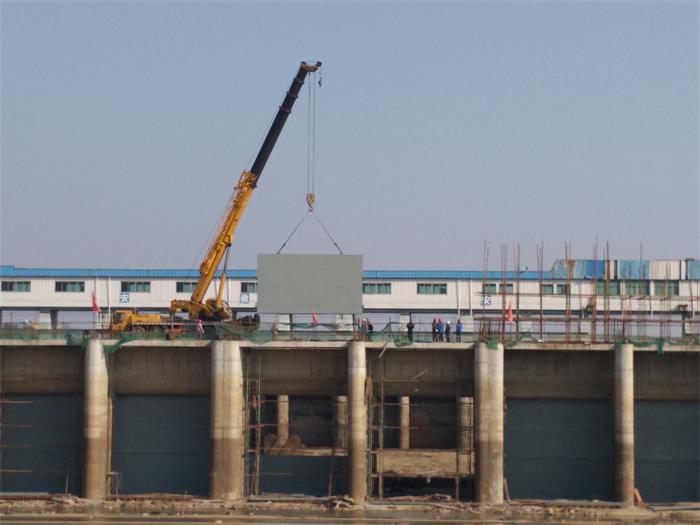

安徽省裕溪闸除险加固工程本月主要进行闸室3#~12#孔工作闸门安装、鱼道工作门埋件安装及门槽二期混凝土浇筑、左右岸岸墙空箱土方回填、4#鱼道底板混凝土浇筑、下游消力池土方开挖及混凝土浇筑、下游左右岸翼墙灌注桩施工及右岸翼墙底板混凝土浇筑。截止目前,本工程闸塘清淤及土方开挖完成69300m3,土方回填完成3000m3,水泥土换填完成7300m3,钢筋制安完成2264t,混凝土浇筑完成27430m3,累计完成工程投资5920万元,占合同额的52.7%。
