沙河集水库工程6月简讯
来源:孙庆阳 发布日期:2017-07-04 p >
沙河集水库除险加固工程主要建设内容:主副坝加固,防渗处理,溢洪道泄洪闸扩建,南、北涵拆除重建,白蚁防治,交通设施,大坝安全监测,金属结构及电气,工程管理设施。至本月底形象进度:

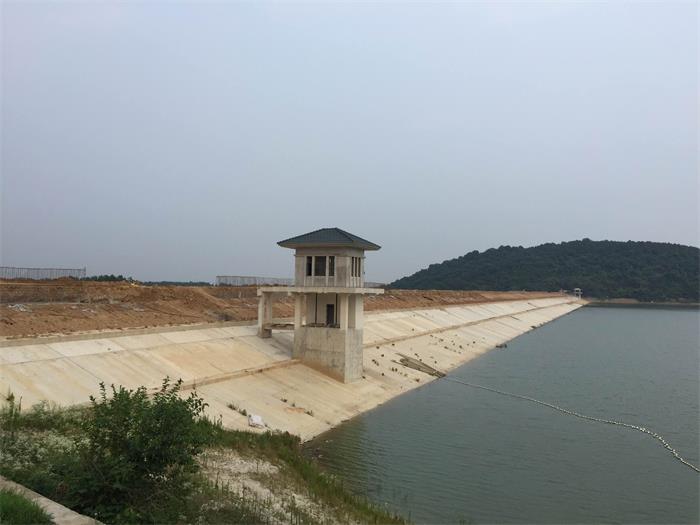

大坝加固:主、副坝混凝土防渗墙及帷幕灌浆全部完成;上游混凝土护坡▽41.0m以下全部完成;土方回填全部完成至▽44.0m;防浪墙完成72m钢筋混凝土底板。

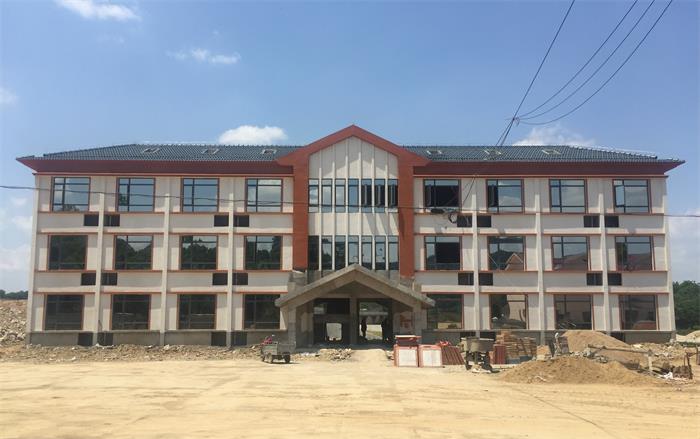

防汛管理楼:完成大理石楼地面铺设,室内装饰工程完成。
道路交通工程:完成库区环形路路基填筑310m,北进库路底基层填筑330m。
累计完成土石方开挖19.0万m3,土石方填筑18.3万m3,混凝土浇筑3.01万m3,混凝土防渗墙1.92万m2,钢筋878t,金结制作及安装321.5t,启闭机9台套。完成投资:土建3887万元,占总投资75.3%;金结制作及安装578万元,占总投资100.0%。
