滁州市明湖挡水泄洪工程8月简讯

来源:胡竹华    发布日期:2016-09-05






明湖挡水泄洪工程主要施工内容包括新建明湖大坝、两座泄洪闸、一座放水涵。

本月工程进度:

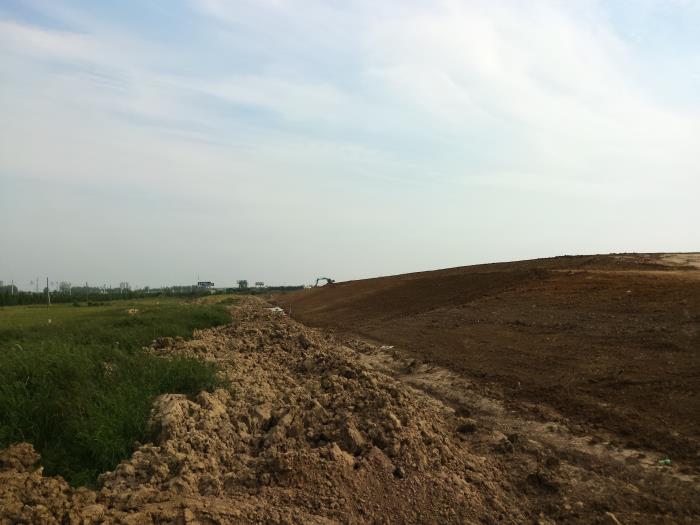

明湖大坝:完成坝基清理27959.4m3,累计完成81959m3,占合同工程量的90.0%;完成截水槽开挖10409.7m3,累计完成30309.7m3,占合同工程量的88.9%;完成截水槽土方回填约10409.7m3,累计完成30309.7m3,占合同工程量的88.9%;完成大坝填筑258022m3,累计完成408022m3,占合同工程量的64.2%。

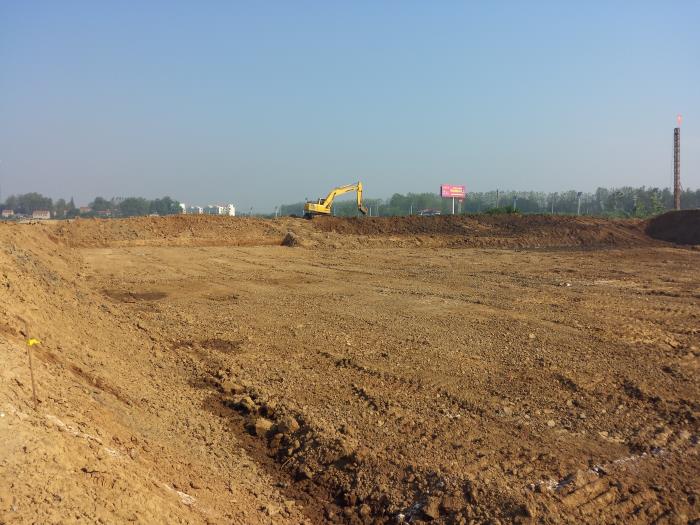

1#泄洪闸:完成上、下游围堰填筑,导流明渠开挖,闸室段基础开挖。

2#泄洪闸:完成上游铺盖砼浇筑,上游连接段左岸翼墙底板、墙身和右岸翼墙底板、三节墙身砼浇筑,消力池段左右岸第一、二节翼墙墙身砼浇筑。
