派河口泵站枢纽工程7月份简讯
来源:许文涛 发布日期:2018-08-03 p >

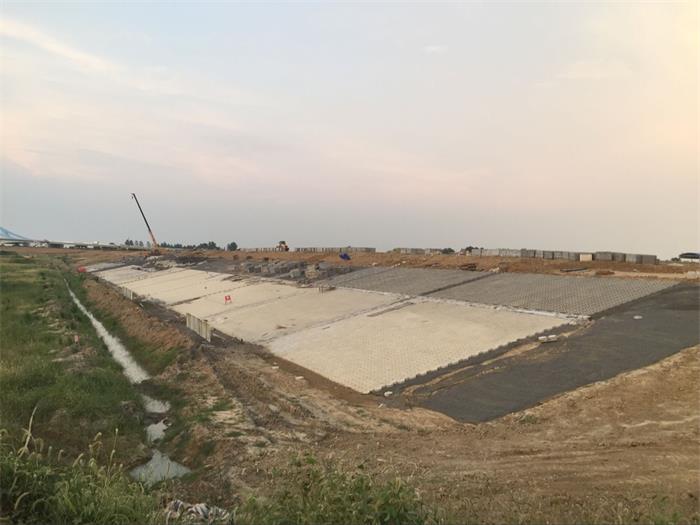

引江济淮派河口泵站枢纽工程占据派河河道的起讫桩号为0+000~3+240,包含泵站、船闸、节制闸、庄房郢站、派河船闸闸上锚地、河道开挖及疏浚、堤防退建及护坡等工程内容。本月工程形象进度:节制闸进行左右岸墙后土方回填;庄房郢前池引渠护砌施工完成,液压站9.7高程以下土方回填完成;0+830-1+030、1+330-1+350段6.0m高程以下护砌基本完成;1+030-1+130段6.0-8.6m高程护砌完成;1+230-1+330段开挖完成,2+330-2+630段已开挖至5.0m高程。堤防填筑完成13万方。导流导航工程累计完成土方开挖约57.7万m3;累计完成砼浇筑约1.64万m3;累计填筑方量约114万m3;钢筋制安完成约1173t;止目前累计完成产值约4500万元,约占派河口枢纽导流导航工程合同额的55.3%。
