南水北调中线湍河渡槽工程2013年8月简讯
来源:雷朝生 发布日期:2013-09-12 p >

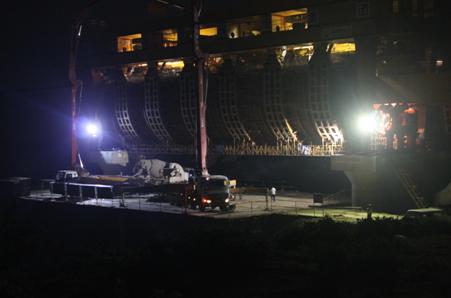

2#左槽身混凝土浇筑照片
南水北调中线湍河渡槽工程本月完成3榀槽身。截止2013年8月25日,累计完成342根灌注桩、57个承台、57个墩柱、57个盖梁、51榀槽身、23408m振冲碎石桩,完成退水闸、进口闸及出口闸闸墩以下部位施工,进行槽身、出口连接段、进口排架柱、降压站、进出口土方填筑、金结安装等部位施工。
本月完成混凝土浇筑0.29万m3,完成土石方回填0.89万m3。截止2013年8月25日,累计完成混凝土浇筑12.8万m3,占合同工程量的96.2%;累计完成土石方开挖16.52万m3,占合同工程量的110.1%;累计完成土石方回填27.42万m3,占合同工程量的101.6%。
本月结算投资944.23万元。截止2013年8月25日,累计结算投资25754.8万元,占合同总额96.8%。
