派河口泵站工程2020年4月简讯

来源:高宏丽    发布日期:2020-05-06

引江济淮派河口泵站枢纽工程占据派河河道的起讫桩号为0+0003+240,包含泵站、船闸、节制闸、庄房郢站、派河船闸闸上锚地、河道开挖及疏浚、堤防退建及护坡等工程内容。

本月工程形象进度:

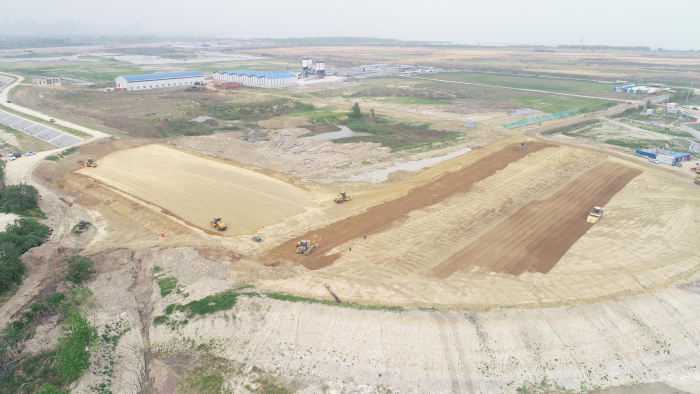

导流导航工程:本月主要进行上下游老堤拆除及部分老堤疏浚工作。截止目前完成比例约90%

J001-2派河口泵站工程:本月完成前池段左岸1#空箱翼墙墙身3.2m10.2m高程、前池段左岸3#空箱翼墙3.2m10.2m高程浇筑;完成站身第一联13.0m高程和站身第三联8.2m高程砼浇筑;左岸墙后回填土开始施工,出口侧左右岸堤防及安装间墙后回填土2m³。截止目前完成比例约39%
