小合分线工程12月份简讯
来源:王丽君 发布日期:2020-01-02 p >
引江济淮工程小合分线工程主要施工内容包括杭埠河倒虹吸、河道开挖、堤防填筑、膨胀土治理、护坡、13座跨河桥梁、2座管护道路桥梁、两岸管护道路、板桩墙、3座渡槽、1座穿堤涵、1座跌水、监测等。

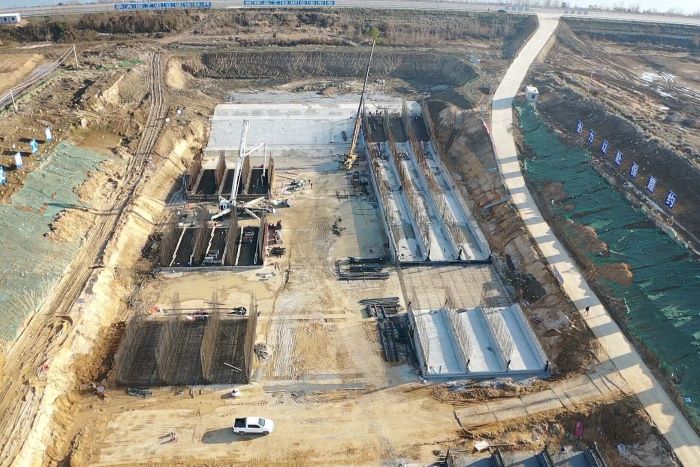

Y003标本月完成土方开挖约9.74万m3,累计完成土方开挖约818万m3,占合同工程量的74.0%;完成水泥土换填约1.19万m3,累计完成水泥土换填约15.06万m3,占合同工程量的18.8%;完成砼浇筑约0.2万m3,累计完成砼浇筑约4.0万m3,占合同工程量的24.2%;完成砼预制块铺设约1.03万m2,累计完成砼预制块铺设约13.83万m2,占合同工程量的16.2%。本月完成PRC管桩817根,累计完成PRC管桩6688根。截至12月底累计完成产值3.68亿元,约占合同额的43.7%。Y002标本月完成土方开挖约9.1万m3,累计完成土方开挖约130.29万m3,占合同工程量的47.5%;完成土方填筑约9.25万m3,累计完成土方填筑约133.95万m3,占合同工程量的42.6%;完成砼浇筑约4880m3,累计完成砼浇筑约9846.6m3,占合同工程量的8.7%。截至12月底累计完成产值8622.46万元,约占合同额的27.4%。
