临北段12月份工程简讯
来源:谢尚奎 发布日期:2017-01-03 p >
施工II标:本月主要进行大王涵分部工程验收,河道疏浚工程由于受移民工作影响暂未施工,至目前,已完成疏浚工程量303万立方,剩余76万立方。
施工III标: 堤防工程及河道疏浚工程已全部施工完成。
施工IV标: 堤防工程已施工完成;河道疏浚工程由于受移民工作影响暂未施工,至目前,已完成疏浚工程量737.9万立方,剩余160万立方。
施工V标:河道疏浚工程由于受移民工作影响暂未施工,至目前,已完成疏浚工程量149万立方,剩余40万立方。

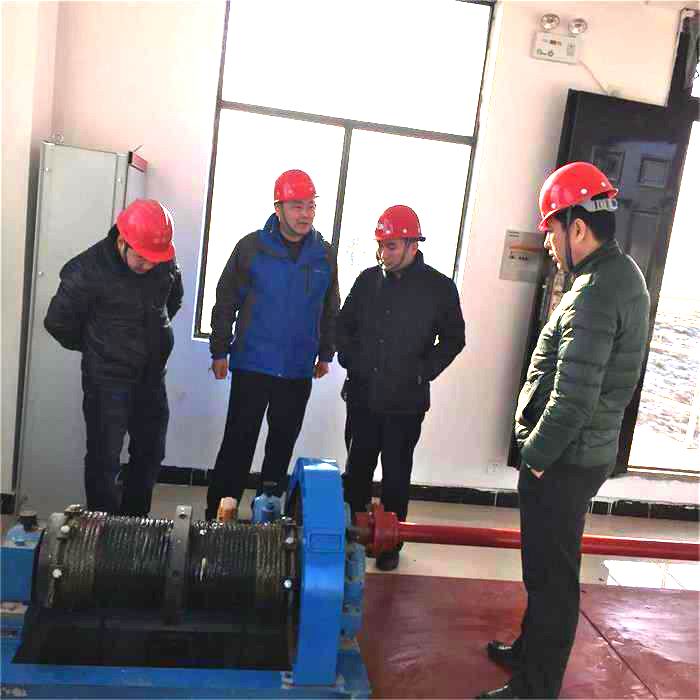

施工XVII标:新桥站、栏桥站主体工程已全部完成,金结、水泵、电机已安装完成。本月主要进行两站16个分部工程验收和管理房施工。
