宁波市江北区姚江干流堤防维修加固工程慈城段2012年5月简讯
来源:杨松 发布日期:2012-06-03 p >
工程进度概况:
施工Ⅰ标段:

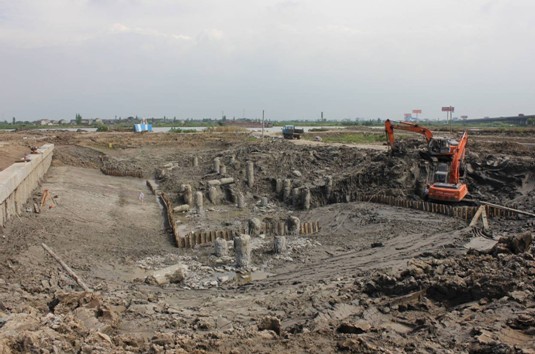

基坑维护高压旋喷桩本月完成47根,现已全部完成;基坑维护梁已全部完成;现正在进行基坑土方开挖施工。
完成主要工程量:
基坑维护高压旋喷桩:本月完成138.4m3,共完成250.22 m3,完成合同量,102%。
基坑维护梁:本月完成砼178.39 m3,完成合同量的114%;钢筋制安16.033T,完成合同量的157%。
截止本月共完成主要工程量:
砼:5694.14 m3;钢筋制安:482.87T;土方开挖:14600 m3。
注:超出部分系因设计变更造成的。
施工Ⅱ标段:
本月完成D0+900~D2+158原始地形测量及开工前的准备工作。
二、投资控制
施工Ⅰ标段:
本月承包人申报3362280.00元;经监理审核上报额1352906.00元(业主及跟踪审计还未审批)。
截止本月共完成投资:12796086.00元。
施工Ⅱ标段:
本月支付预付款:3326000.00元。
三、质量控制控制
本月监理对高压旋喷桩、基坑维护梁进行了工序抽检;对混凝土浇筑进行了旁站监理;本月监理对施工单位的进场原材料、钢筋焊接中间产品、混凝土抗压试块及水泥土试块等跟踪检测259组,累计跟踪检测458组(其中临时工程共182组),跟踪检测率为100%;监理平行检测6组(永久工程),累计平行检测27组,平行检测率为10%(永久工程)。
