中安煤化取水工程2012年4月简讯
来源:许文涛 发布日期:2012-05-03 p >
工程进度概况:

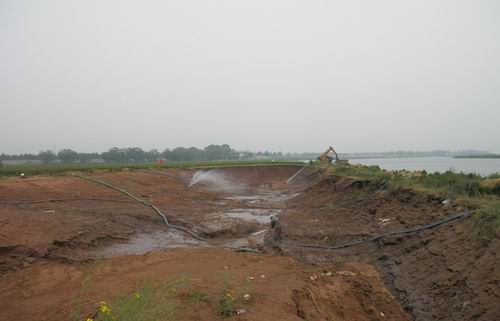

中安煤化取水工程的顶管工程截止2012年4月30日两条管线已向淮河侧共顶进1205m,其中2#管线已经完成向淮河测顶进,占顶管工程量的54.1%;切滩采用抓斗船施工与水力冲挖相结合,目前已完成土方7万方左右,占切滩土方总量的50%;取水泵房正在进行基坑开挖,完成土方6万方左右。
本月完成产值420万元,占工程总投资的11.5%,累计完成产值665万元,占工程总投资的18.2%,下月计划完成产值400万元,占工程总投资的11%。
