裕溪闸工程8月份简讯

来源:杨鹏    发布日期:2018-09-13

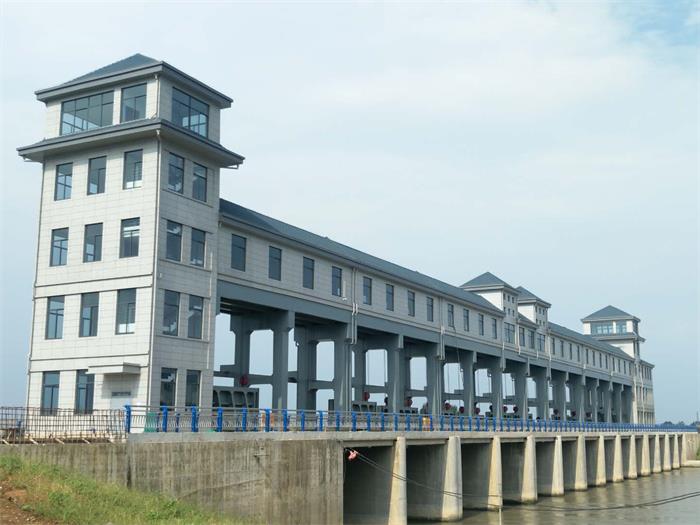

安徽省裕溪闸除险加固工程本月主要进行节制闸排架柱启闭机梁水泥漆涂刷、下游围堰抛石、自动化设备及电气设备调试,目前正在进行下游围堰备土、左右岸连接道路施工。截止目前,本工程闸塘清淤及土方开挖完成77560m3,土方回填完成23580m3,水泥土换填完成7300m3,钢筋制安完成2609t,混凝土浇筑完成33271m3,下游围堰抛石固脚完成11887m3,累计完成工程投资8892万元,占合同额的79.0%
