宁波市江北区姚江干流堤防维修加固工程慈城段4月简讯
来源:李献法 发布日期:2013-05-03 p >

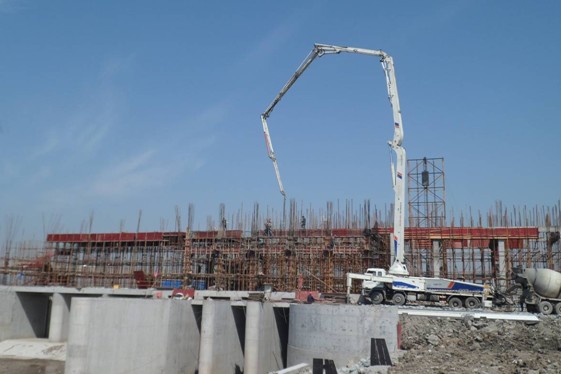

施工Ⅰ标泵房框架浇筑

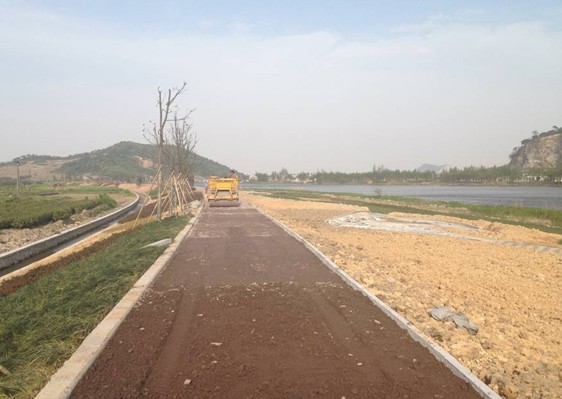

施工Ⅱ标堤堤顶道路稳定层铺设
一、工程形象进度
施工Ⅰ标段:
本月完成:
闸站部分:3.83m高程以下水下部分主体结构已全部完成;配电房、启闭机房、泵房3.83m高程以上10.83m高程以下框架已全部完成。
堤防工程共1363m:完成防洪墙80m、土方回填900m、堤顶道路塘渣路基回填900m、水生植物种植940m。累计完成防洪墙940m、土方回填940m,堤顶道路塘渣路基回填940m、水生植物种植940m。
施工Ⅱ标段:
本月完成:
农村示范段(2158m):园路铺装全部完成、景观节点铺装全部完成、道路侧石安装全部完成(2158m)、花岗岩平石完成4316m(道路两侧)、水泥稳定层完成2158m。
洪陈段(2172m):完成抛石100m、护塘河挡墙基础完成500m、碎石垫层550m、打预制桩900根、浆砌石挡墙完成300m、压顶完成150m;累计完成:抛石650m、护塘河挡墙基础完600m、碎石垫层600m、预制桩2000根、浆砌石挡墙400m、压顶150m。
二、完成主要工程量
施工Ⅰ标段:
本月完成:钢筋制安:48.645T、混凝土284.65m3、土石方回填:14500m3;截至目前累计完成:钢筋制安1101.875T、混凝土12585.91m3,抛石2110.08 m3、土石方填筑23816.38m3、土方开挖40500m3、钢筋砼预制方桩600根。
本月完成投资额360万元,占合同额9.0%;累计完成2816万元,占合同额70.3%
施工Ⅱ标段:
本月完成:水泥土稳定层4747.6m3、碎石垫层238.3m3、混凝土515.55m3、浆砌石550.5m3;累计完成钢筋制安230.44T、混凝土3987.85m3、土方开挖68964m3、碎石垫层987.26m3、塘渣垫层2726 m3、浆砌石2340.1m3、A型金属网箱完成2790.4m3。
本月完成投资额240万元,占合同额7.2%;累计完成2175万元,占合同额65.4%。
三、质量情况
施工Ⅰ标:
原材料、混凝土试块跟踪检测20组,累计跟踪检测742组(其中临时工程共284组),跟踪检测率为100%;平行检测15组,累计平行检测59组,平行检测率为13%,已出检测结果均为合格。
施工Ⅱ标:
原材料、混凝土试块跟踪检测14组,累计跟踪检测231组,跟踪检测率100%;平行检测5组,累计平行检测27组,平行检测率12%,已出检测报告均为合格。
四、其他
本月监理部批准开仓报审18份,形成旁站记录18份,巡视记录30份,监理日记30份,监理日志30份,监理日报30份,签发监理通知8份。进行安全检查2次,均无重大安全隐患。
