来源:谢尚奎 发布日期:2019-04-09 p >

小合分线工程主要施工内容包括杭埠河倒虹吸、河道开挖、堤防填筑、膨胀土治理、护坡、13座跨河桥梁、2座管护道路桥梁、两岸管护道路、板桩墙、3座渡槽、1座穿堤涵、1座跌水、监测等。Y003标工程总投资8.4亿元;Y002标工程总投资3.1亿元。

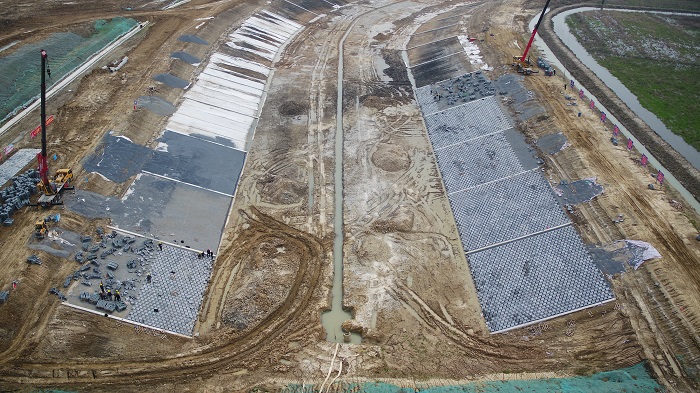

Y003标截至本月完成桥梁桩基浇筑3根,累计完成桥梁桩基72根;完成土方开挖4万m3,累计完成土方开挖约384万m3,占合同工程量的34.7%;累计完成素土土方填筑约4.3万m3,占合同工程量的21.0%;完成混凝土浇筑约2053m3,累计完成混凝土浇筑1.39万m3,占合同工程量的8.4%;累计完成钢筋制安1366t,占合同工程量的18.2%;完成砼预制块铺设2656m2,占合同工程量的0.3%。
截至3月底Y003标工程累计完成产值13562万元,约占合同额的16.1%。
Y002标完成倒虹吸防渗墙导墙浇筑850m,防渗墙完成33个槽段,防渗墙约7620m2。
截至3月底Y002标工程累计完成产值436.81万元,约占合同额的1.46%。
