来源:高宏丽 发布日期:2019-03-13 p >

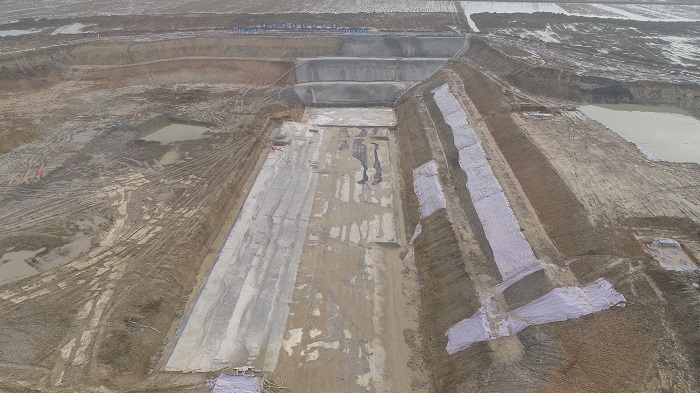

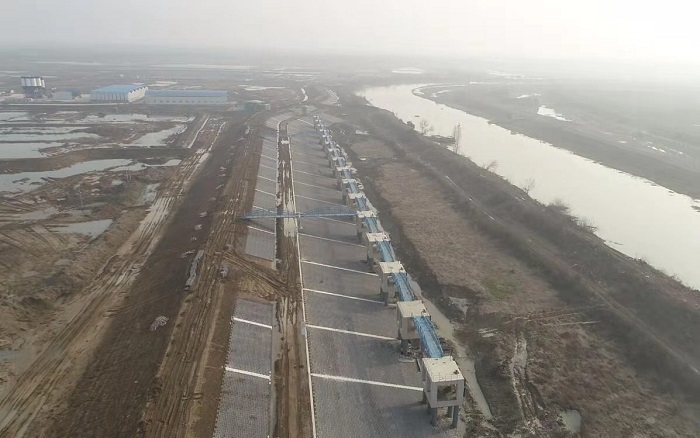

导流导航工程:锚地5根偏心桩加固部位基坑开挖、凿毛及承台钢筋制作完成,A3、A13桩正在进行植筋钻孔施工;8根护筒段倾斜度超标桩砼凿除完成;庄房郢站厂房窗户安装完成。
导流导航工程累计完成土方开挖约93.3万m3;累计完成砼浇筑约3.45万m3;累计填筑方量约134万m3;钢筋制安完成约1200t;止目前累计完成产值约6370万元,约占派河口枢纽导流导航工程合同额的78.3%。
J001-2派河口泵站工程:泵室段完成全部的混凝土垫层浇筑;拦污进水闸已开挖至-1.2m高程;泵室前池已开挖至-4.8m高程,出口控制段最低处已开挖至-5.6m;完成工程进场道路混凝土硬化;工地试验室建设已基本完成,工人宿舍区已建成,满足入住条件;拌合站及钢筋加工厂建设完成,已于2月26日完成验收。
截止目前累计完成产值1900万元,约占派河口泵站工程合同额的7.6%。
