来源:冯松 发布日期:2017-11-03 p >


沙河集水库除险加固工程主要建设内容:主副坝加固,防渗处理,溢洪道泄洪闸扩建,南、北涵拆除重建,白蚁防治,交通设施,大坝安全监测,金属结构及电气,工程管理设施。至本月底形象进度:

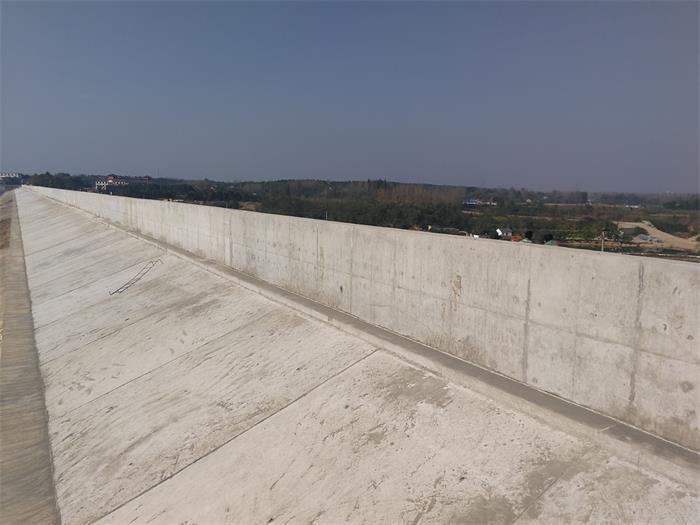

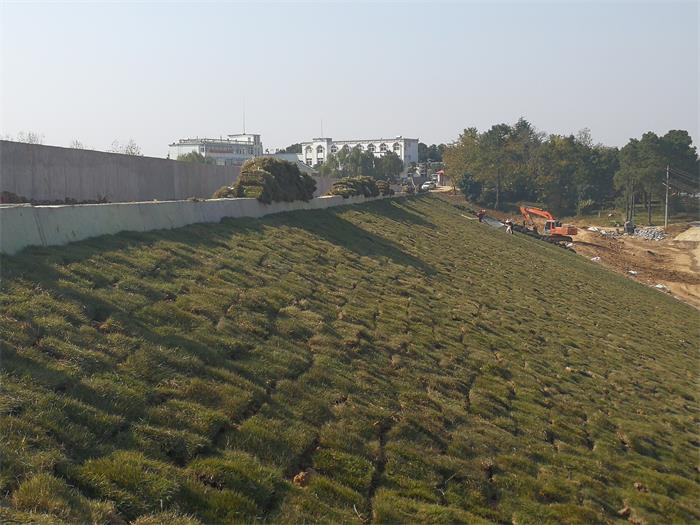

大坝加固:主、副坝混凝土防渗墙及帷幕灌浆全部完成;主坝上游混凝土护坡、混凝土防浪墙、下游侧坝肩墙全部完成;背坡草皮护坡总量2.33万m2,已完成36%。
南、北涵启闭机房:栈桥大理石栏杆和地砖安装铺设完成。
道路交通工程:完成库区环形路底基层填筑1100m,南北进库路和坝顶路底基层填筑整理完成,转入水稳层及沥青路面铺筑。
防汛管理楼:土建工程全部完成,转入水电网讯安装。
累计完成土石方开挖21.3万m3,土石方填筑23.7万m3,混凝土浇筑3.41万m3,混凝土防渗墙1.92万m2,钢筋制安1085t,金结制安321.5t,启闭机安装9台套。完成投资:土建4451万元,占总投资86.1%;金结制安578万元,占总投资100.0%。
