港口湾水库灌区工程宁国市段工程10月份简讯
来源:张迈 发布日期:2020-11-04 p >

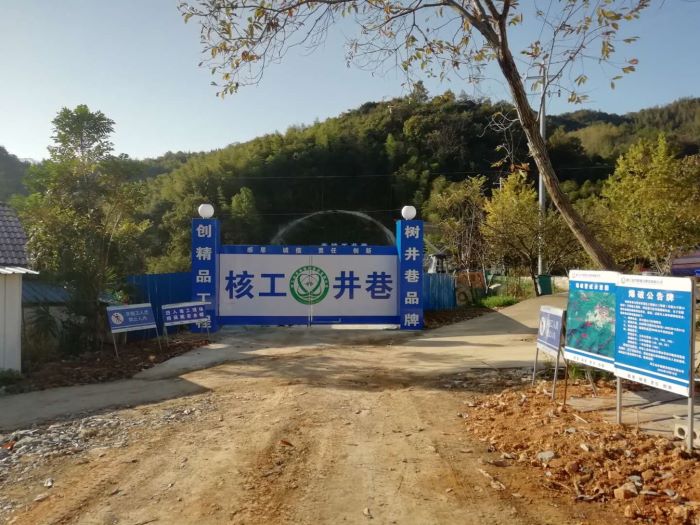

施工二标段(石壁山干渠1#隧洞):本月1#施工支洞工区往主洞上游方向进尺202.0m、下游方向进尺139.0m,累计完成进尺1009.0m;2#施工支洞完成进尺31.5m,累计进尺451.5m,累计完成进尺占设计总长度的100%,完成与主洞相交段上下游方向洞挖支护施工,往主洞上游方向进尺10.4m;出口段进尺28.6m。主洞施工累计完成进尺1048.0m,累计完成占比10.1%。
本月完成投资约300.0万元,累计完成投资约1688.5万元,累计完成占合同总金额的12.3%。
