宿州市新汴河治理工程2015年1月简讯
来源:傅建 发布日期:2015-02-03 p >

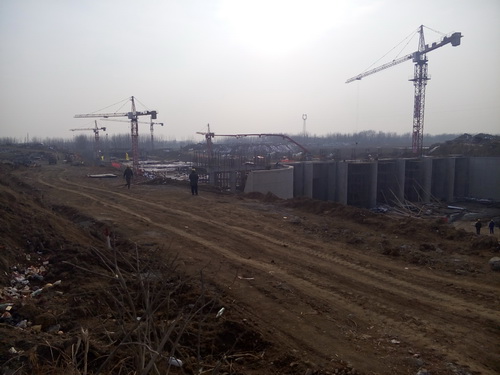

新汴河第五期石梁河地下涵拆除重建工程:
石梁河地下涵拆除重建工程本月钢筋混凝土浇筑16251m3;累计完成钢筋混凝土浇筑26732m3;累计完成土方开挖16万m3;本月完成工程投资1639.19万元,占合同的31.2%,至本月累计完成工程投资2942.76万元,占合同的56.0%。
新汴河第五期穿堤建筑物工程:
穿堤建筑物工程本月累计完成土方开挖5.95万m3;钢筋混凝土浇筑3600m3;至本月累计完成工程投资775.77万元,占合同的61.4%。
新汴河第五期徐岗切岭滑坡处理及土方:
徐岗切岭工程本月完成土方开挖17万m3,累计完成土方开挖25万m3;灌柱桩完成2根,累计完成2根;完成自锁式预制块1000m3,累计完成1000m3;完成工程投资191万元,占合同的4.2%,累计完成工程投资571万元,占合同的12.3%。
