引江济淮派河口泵站枢纽工程占据派河河道的起讫桩号为0+000~3+240,包含泵站、船闸、节制闸、庄房郢站、派河船闸闸上锚地、河道开挖及疏浚、堤防退建及护坡等工程内容。
本月工程形象进度:

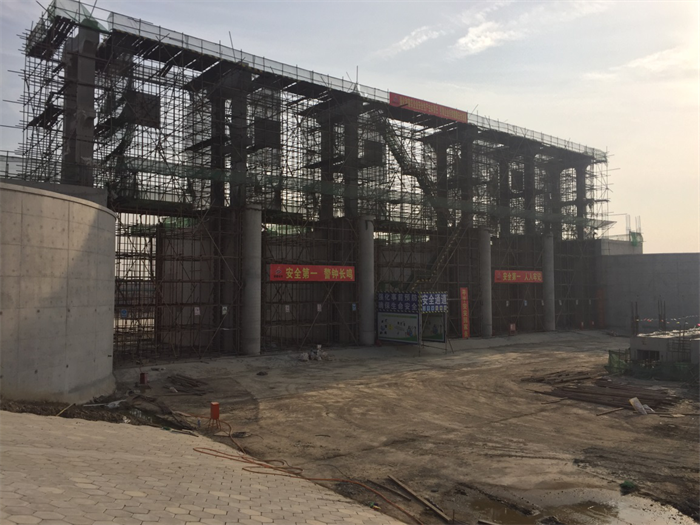

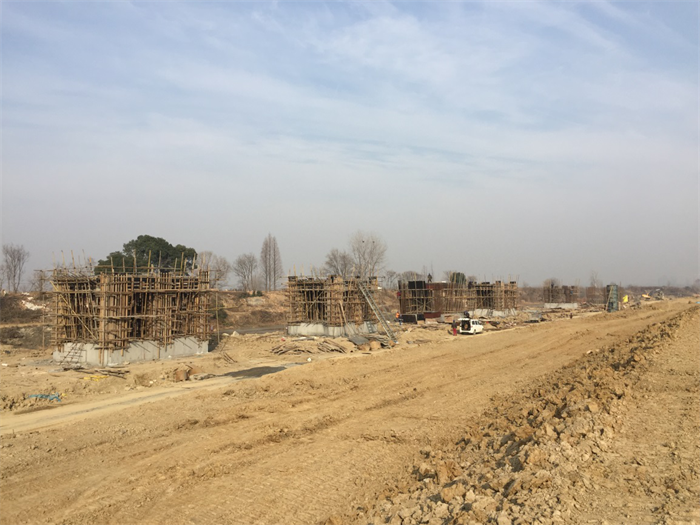

上游右岸1#翼墙浇筑完成;1#-5#孔上游检修门槽及工作门二期砼完成。闸室主体、排架柱、启闭机台梁板预制、上下游翼墙及连接段全部完成,上下游预制块护坡安装完成(6.2m高程以下部分)。完成箱涵及出口段土方回填。泵室、箱涵、出水口9.7m高程以下已完成,箱涵及出口段回填土完成。完成7个承台砼施工(16个),3个承台柱、梁、板浇筑完成。锚地灌柱桩全部完成(共100根)。
导流导航工程累计完成土方开挖约34万m3;累计完成砼浇筑约13500m3;累计填筑方量约35万m3;钢筋制安完成约950t;截止目前累计完成产值约2800万元,约占派河口枢纽导流导航工程合同额的34.4%。
