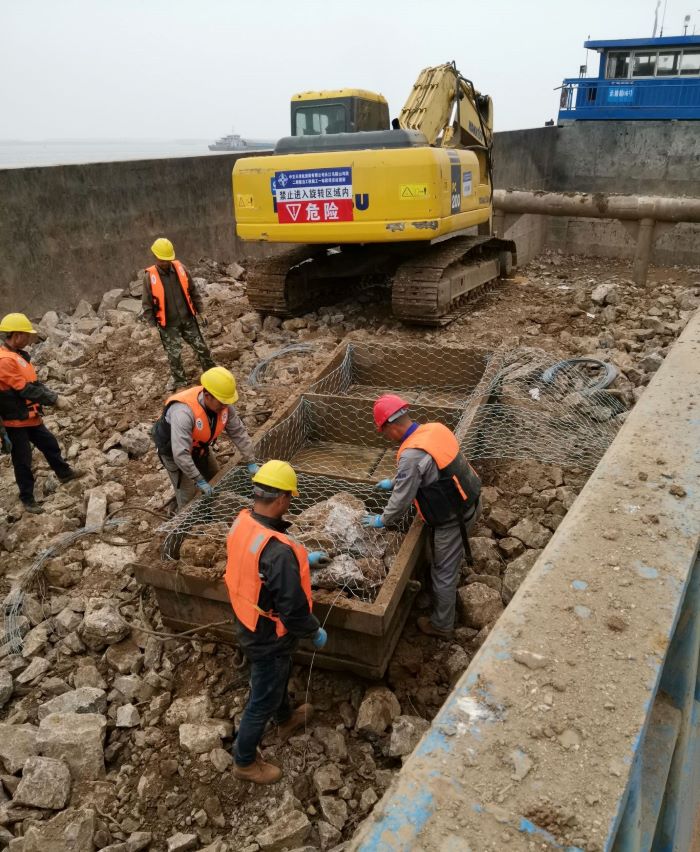

施工一标段:本月主要进行彭兴洲右缘Ⅰ段水下抛石施工、江心洲左缘崩岸治理段Ⅰ段水上散抛块石护坡施工及江心洲左缘崩岸治理段Ⅰ段水下赛克格宾施工。本月完成水下抛石5000m3,完成水下赛克格宾9000m3。累计完成水下抛石27000m3,完成赛克格宾13500m3。累计完成工程投资1120万元,占合同额的12.1%。
施工二标段:已选定符合要求的上料码头2处,石料供应厂家2处,已对2处石料厂块石(300-600mm)进行跟踪检测,检测结果符合设计及规范要求。正在进行上料码头监控设备安装及运输、定位、浮吊船只检测等施工前期的准备工作。
