裕溪闸工程9月份简讯

来源:储龙胜    发布日期:2018-10-09

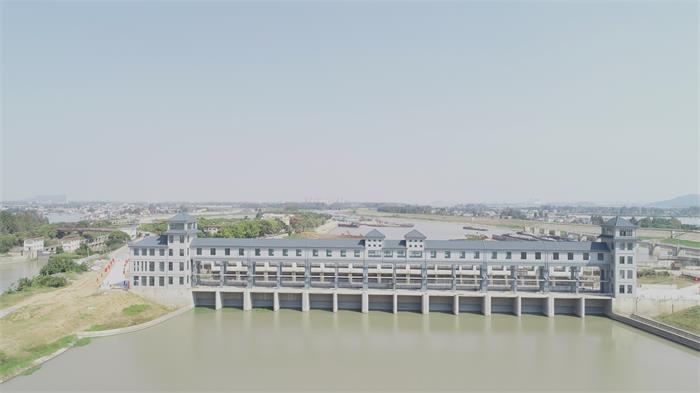

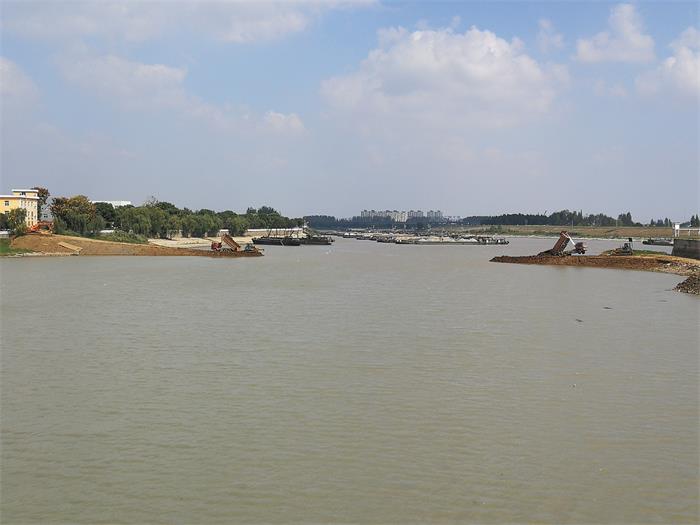

安徽省裕溪闸除险加固工程本月主要进行节制闸交通桥人行道板混凝土浇筑、鱼道启闭机房装饰装修、鱼道防护栏杆安装、下游挡水围堰填筑施工。截止目前,本工程闸塘清淤及土方开挖完成77560m3,土方回填完成23580m3,水泥土换填完成7300m3,钢筋制安完成2612t,混凝土浇筑完成33297m3,围堰抛石固脚完成20610m3,累计完成工程投资8985万元,占合同额的80.1%
