江北区姚江干流堤防维修加固工程洪塘段10月简讯

来源:李献法    发布日期:2015-11-06



1. 施工

跃进闸:基础灌注桩已施工完成,正在进行基坑开挖施工。

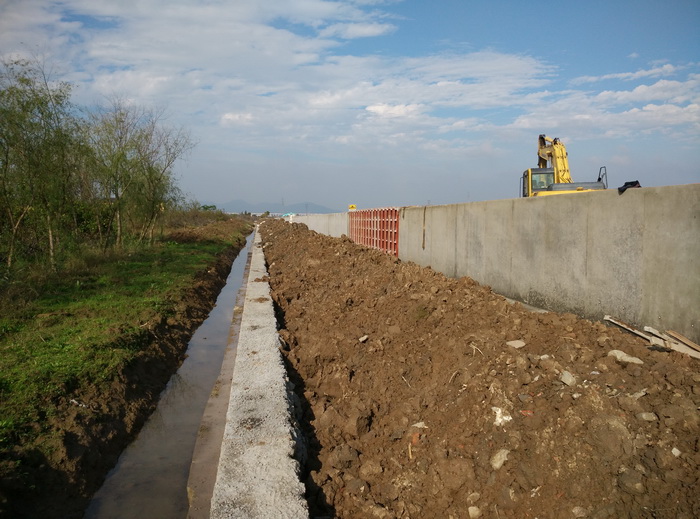

堤防(4161m):姚江侧灌砌石挡墙完成500m,浆砌石挡墙完成550m

2. 施工

和平闸:基础灌注桩完成390根(共404根)。

迴龙闸:基础灌注桩已全部完成,基坑开挖已完成,准备进行垫层及底板施工。

裘市浦:进场道路已铺设完成。

西河闸:基础灌注桩已施工38根(共80根)。

潺浦闸:围堰已施工完成,打桩平台铺设完成,准备进行桩基施工。

堤防(2069m):防洪墙完成300m,砌石挡墙已完成700m,土方回填完成35000m3。
