来源:储龙胜 发布日期:2016-06-07 p >

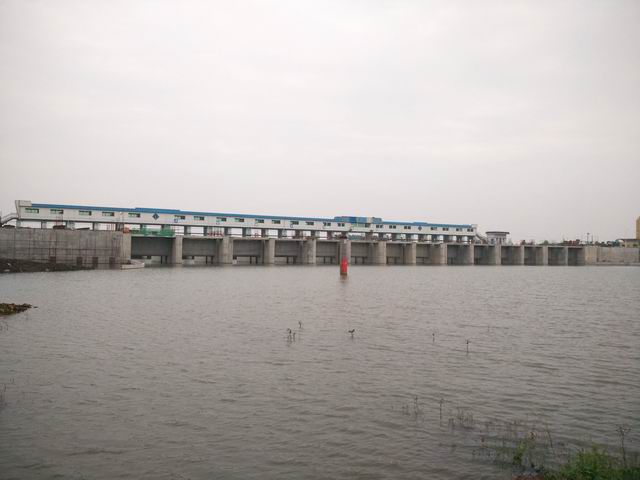

安徽省裕溪闸除险加固工程本月主要进行了新建节制闸左、右岸岸墙顶板混凝土浇筑,交通桥预制空心板施工完成20片,上游挡水围堰拆除等施工任务。截止目前闸塘清淤及土方开挖完成52000 m3,水泥土换填完成7300m3,钢筋制安完成1700t,混凝土浇筑完成24500 m3,累计完成工程投资4602万元,占合同额的41.0%。
