蚌浮段行洪区香浮段西段工程10月份简讯

来源:杨丁杰    发布日期:2018-11-09

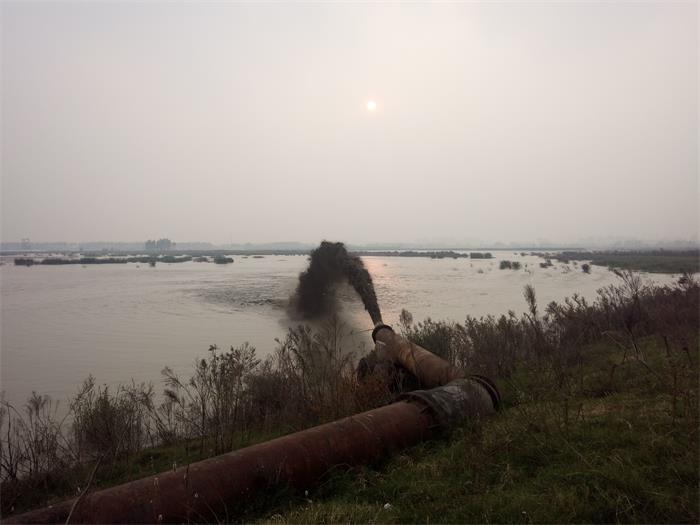

施工Ⅶ标:本月主要完成河道疏浚土方约2m3,累计完成河道疏浚198.5m3,累计完成占合同量的97.8%;完成新堤土方填筑0.2m3,累计完成新堤土方填筑21.3m3,累计完成占合同量的75.9%;累计完成固脚、压顶及隔埂混凝土浇筑340.8m3,占合同量的31.6%;累计完成瓜子片垫层铺设450m3,占合同量的20.2%;累计完成预制块护坡铺设540m3,累计占合同量的20.2%;累计完成植树1500棵,占合同量的23.7%
施工XX:本月完成河道疏浚土方10m3,累计完成河道疏浚275.5m3,累计完成占合同量的95.3%;完成老堤铲除土方6m3,累计完成老堤铲除土方6m3,累计完成占合同量的36.0%;完成新堤土方填筑1.8m3,累计完成新堤土方填筑41.3m3,累计完成占合同量的93.9%

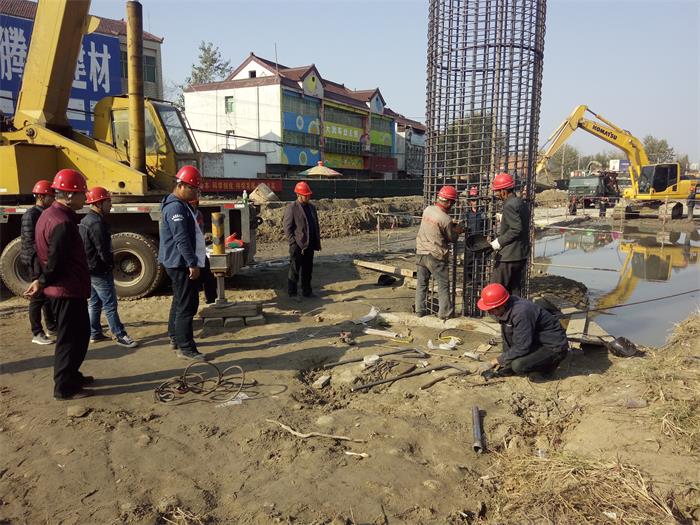

施工XXIX标:本月主要进行封闭围挡、混凝土路面及基层拆除施工;完成灌注桩桩基2根,累计完成占合同量的4.0%
施工Ⅵ标:合同项目全部完成。下步工作重点为:完成分部工程验收、单位工程验收及完工结算。
施工Ⅷ标:合同项目基本完成。
施工XXI标:合同项目基本完成。剩余工程内容为植树、老井头涵拆除等。下步工作重点为:完成分部工程验收、单位工程验收及完工结算。
