南水北调中线湍河渡槽工程2013年1月简讯
来源:雷朝生 发布日期:2013-02-01 p >

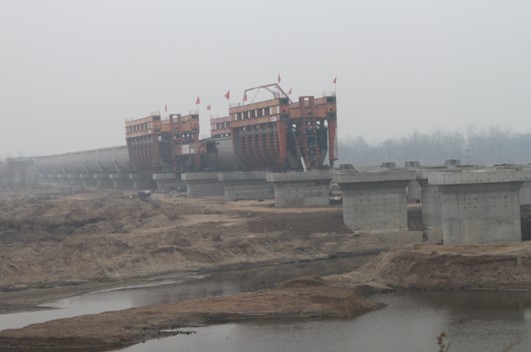

南水北调中线湍河渡槽工程总体形象

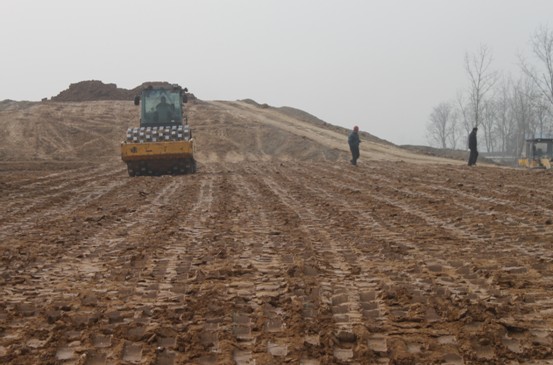

进口渠道土方填筑施工照片

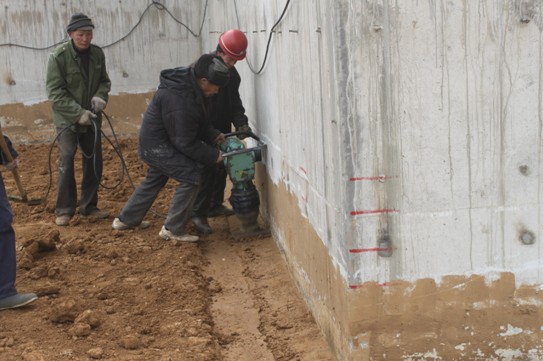

进口闸闸室墙后回填土施工
南水北调中线湍河渡槽工程本月完成2榀槽身, 完成退水闸闸室侧墙、进口段导墙、泄槽段侧墙、消力池底板及挡墙、进口渐变段侧挡墙及渠道底板、出口闸边墩、出口渐变段渠道底板混凝土浇筑。截止2013年1月25日,累计完成342根灌注桩、57个承台、57个墩柱、57个盖梁、32榀槽身、23408m振冲碎石桩。
本月完成混凝土浇筑0.16万m3。截止2013年1月25日,累计完成混凝土浇筑10.69万m3,占合同工程量的80.0%;累计完成土石方开挖16.52万m3,占合同工程量的110.1%;累计完成土石方回填15.78万m3,占合同工程量的58.4%。
本月完成投资595.8万元。截止2013年1月25日,累计完成投资19384.5万元,占合同总额72.8%。
