来源:杨丁杰 发布日期:2018-02-08 p >
施工Ⅵ标:合同项目基本完成。

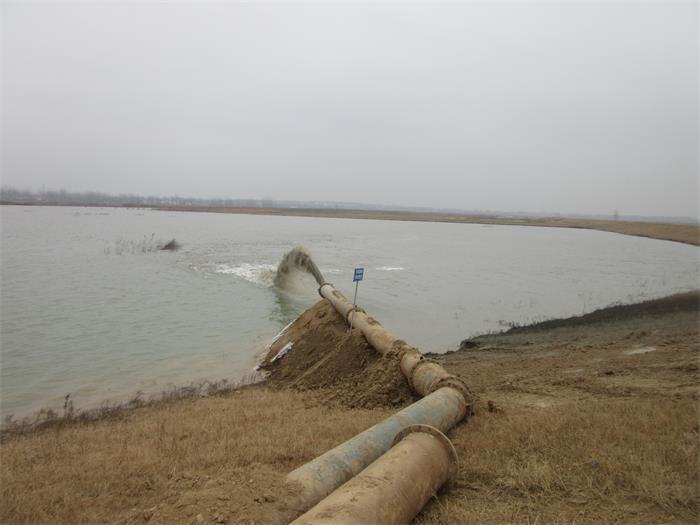

施工Ⅶ标:本月完成河道疏浚10万m3,累计完成152万m3,累计完成占合同量的74.9%;新堤土方填筑累计完成21.1万m3,累计完成占合同量的75.2%。
施工Ⅷ标:本月对已投入使用的PN1-2#排泥场二、三区泥水分离设施进行维护及监测数据采集等。

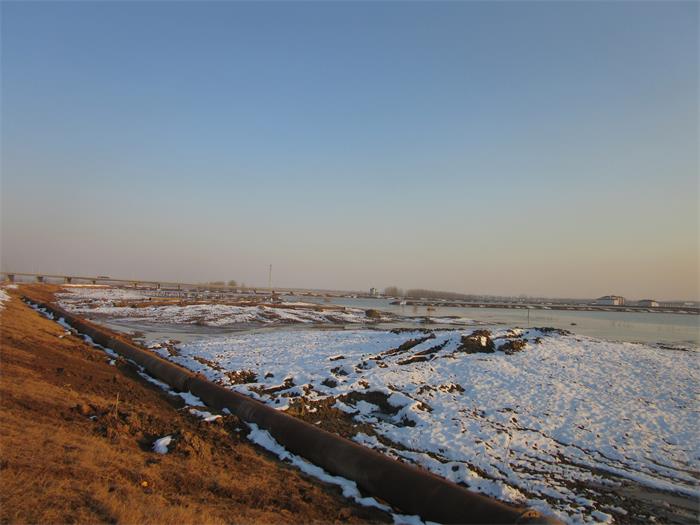

施工XX标:本月完成河道疏浚25万m3,累计完成137万m3,累计完成占合同量的47.4%;新堤土方填筑累计完成36.8万m3,累计完成占合同量的83.8%;压渗平台土方填筑累计完成2.18万m3,累计完成占合同量的95.2%。
施工XXI标:本月完成河道疏浚10万m3,累计完成111万m3,累计完成占合同量的87.4%。
施工XXIX标:受房屋征迁进度影响,五河道桥接长工程暂不具备开工条件;本月主要进行施工方案等资料编制上报等工作。
