中安煤化取水工程2013年1月简讯
来源:许文涛 发布日期:2013-02-01 p >

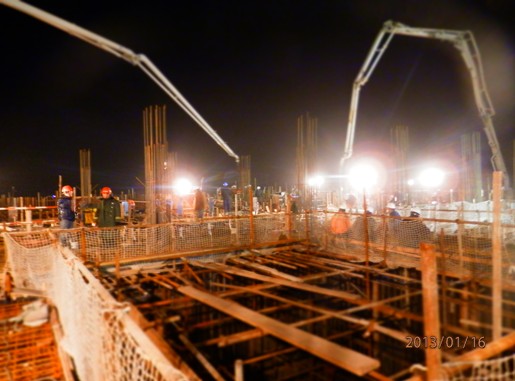

泵房第三层墙体及顶板浇筑

泵房基坑回填土监理平行检测
本月顶管工作井内完成连接,并已通过隐蔽工程验收;泵房第三层(▽21.6m ~▽26.5m)墙体及顶板混凝土浇筑完成,泵房基坑土本月完成约2.4万m3;取水口处抛石工作正在进行。
累计完成情况:中安煤化取水工程的顶管工程已基本完成,累计完成顶管长度2232.7m;取水口处切滩土方已完成,完成土方量约14万m3;抛石完成3740m3,占总量的56%;取水头位置钢管桩、沉管安装及承台水下砼浇筑完成;泵房基坑土方开挖已完成约9.4万m3;泵房基坑土方回填完成约2.4万m3;大堤高喷防渗墙及管周回填灌浆已完成;泵房工程已完成▽26.5m以下的混凝土浇筑,完成混凝土量约7955m3。
