来源:李献法 发布日期:2013-11-20 p >

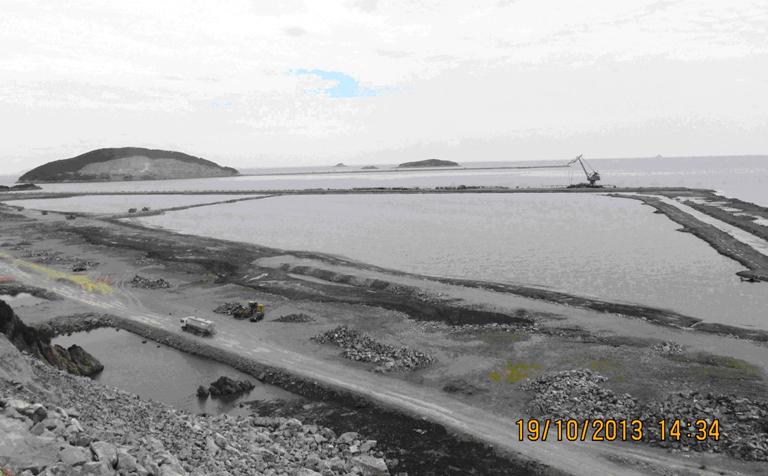

本月主要进行围区抛石混合料抛填及海堤主堤堤身混合料加载等工作面的施工,海堤基础处理分部本月20日已结束。
截止目前,本工程完成围区石渣混合料抛填工程量13万m3,累计完成合同抛填工程量的85.3%;完成塑料排水板插设50000米,累计完成合同工程量98%;完成土工格栅铺设39000平米,累计完成合同工程量的97%。
