香浮段东段堤防工程11月份简讯
来源:王波 发布日期:2015-12-02 p >

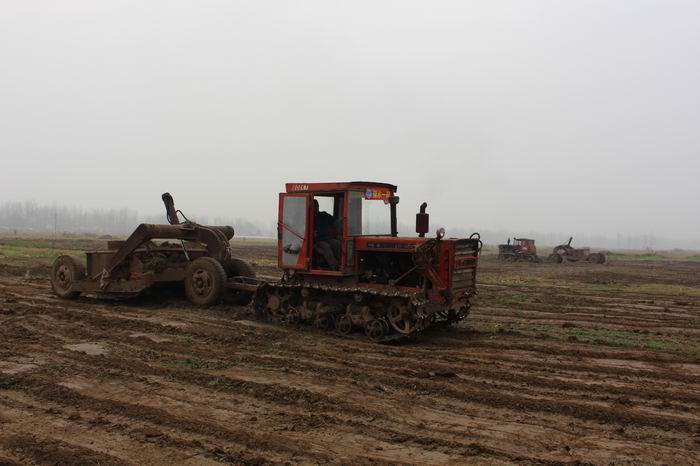

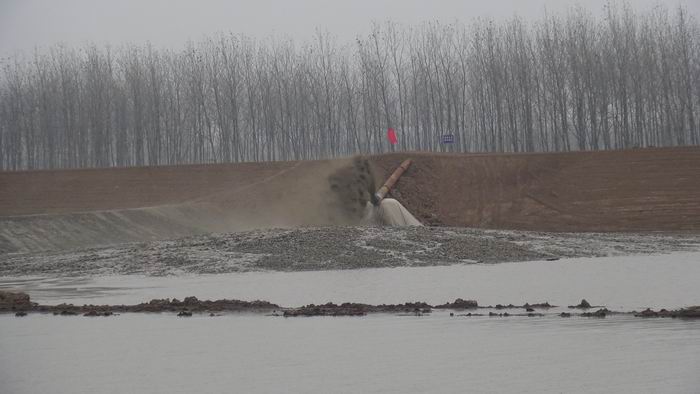

施工XI标:本月完成排泥场围堰填筑土方6.5万m3,累计完成27.61万m3,占合同量的99.2%;行洪堤堤防退建筑堤土方22.36万m3,累计完成67.66万m3,占合同量的99.5%;河道疏浚挖泥船已进场2艘,完成河道水下方疏浚16万m3,累计完成16万m3,占合同量的45.4%。
柳沟闸为拆除重建工程,目前已完成施工导流、围堰填筑、老闸拆除,土方开挖正在施工。团结涵为拆除重建工程,目前已完成施工导流、围堰填筑、老涵拆除,土方开挖和粉喷桩正在施工。
施工XIV标:本月完成排泥场覆盖层剥离土方3.5万m3,累计完成3.5万m3,占合同量的13.09%。
张庄站为拆除重建,目前已完成施工导流、围堰填筑,土方开挖正在施工。
施工XIX标:完成排泥场覆盖层土方剥离5万m3,累计完成5万m3,完成占合同工程量的41%。
