南水北调中线湍河渡槽工程2012年2月简讯

来源:雷朝生    发布日期:2012-03-02



    湍河渡槽工程进度情况

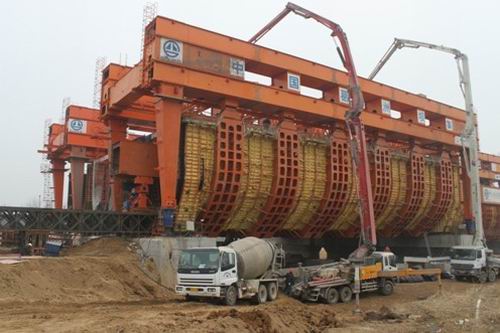

目前,累计完成342根灌注桩、49个承台、46个墩身、28个盖梁、3槽身混凝土浇筑已完成右岸振冲碎石桩;18#右槽身基本具备混凝土浇筑条件16#中槽身钢筋安装完成80%,纵向钢绞线穿索完成,正在安装环向钢绞线

20122月完成混凝土浇筑0.28m3,完成土方开挖0.71m3完成钢筋制安298.4t截止2012228,累计完成混凝土浇筑5.89m3,占合同工程量的44.1%;累计完成土方开挖14.42m3,占合同工程量的96.1%;累计完成土方回填5.07m3,占合同工程量的18.8%;钢筋制安完成5111.03t, 占合同工程量的36.2%;累计完成投资8261.73万元,占合同总额31.0%
