派河口泵站枢纽工程6月份简讯

来源:高宏丽    发布日期:2019-07-03

引江济淮派河口泵站枢纽工程占据派河河道的起讫桩号为0+0003+240,包含泵站、船闸、节制闸、庄房郢站、派河船闸闸上锚地、河道开挖及疏浚、堤防退建及护坡等工程内容。

    本月工程形象进度:导流导航工程:月完成左岸堤防及分流岛堤顶土方整理;节制闸除中孔外交通桥铰缝、铺装层、人行道板及检修桥铺装层施工;完成节制闸1个分部工程验收、庄房郢站3个分部工程验收。止目前累计完成产值约6920万元,约占派河口枢纽导流导航工程合同额的85.3%

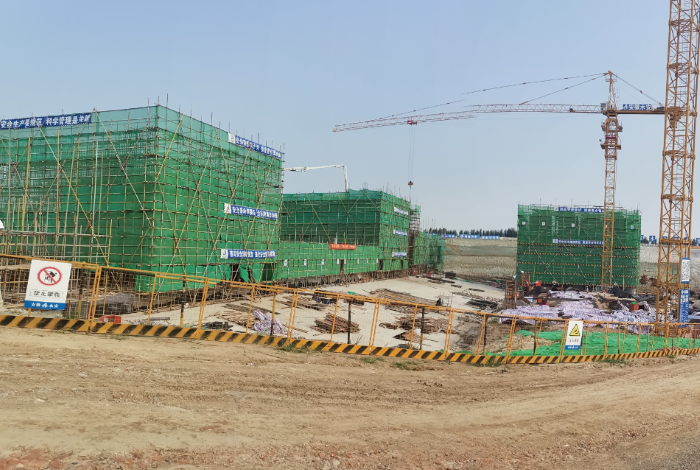

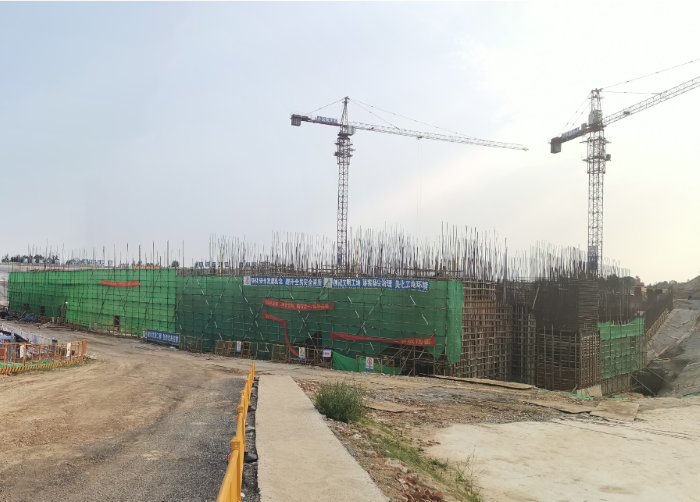

J001-2派河口泵站工程:本月完成站身安装间-1.6m高程以下混凝土浇筑、完成泵室段第一联进水流道层-1.6m高程以下混凝土浇筑,完成节制闸闸室69号底板砼浇筑,完成进水闸左岸空箱翼墙4.6m高程以下混凝土浇筑。完成出口控制段第二联底板混凝土浇筑。截止目前累计完成产值4400万元,约占派河口泵站工程合同额的17.7%
