来源:冯松 发布日期:2019-04-09 p >

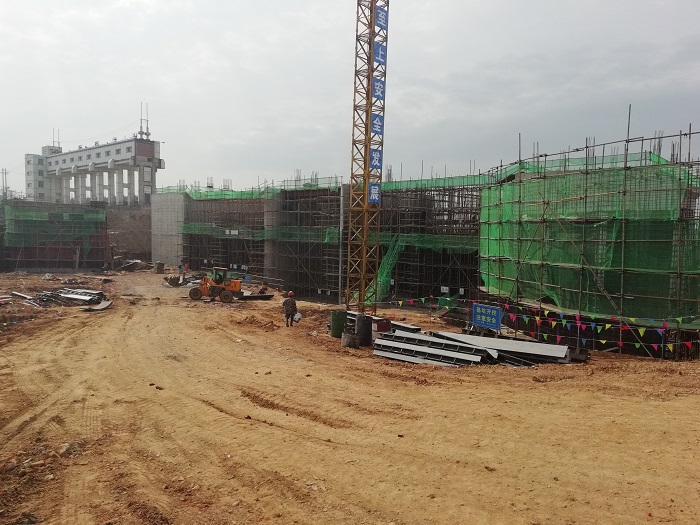

城东湖闸加固工程主要建设内容:老闸维修加固及扩建5孔新闸,扩建新闸中孔设通航孔。本月形象进度:闸室段已完成、两侧空箱岸墙已完成、淮河侧翼墙底板已完成、东湖侧右岸翼墙底板已完成、预制梁完成51%、预制块完成35%。本月完成土方开挖约2000m3,累计完成71%,混凝土4500m3,累计完成39%,钢筋制安190t,累计完成35%,投资800万元,累计完成42%。
