蚌浮段行洪区香浮段西段工程5月份简讯
来源:杨丁杰 发布日期:2017-06-09 p >
施工Ⅵ标:截止本月河道疏浚全部完成。
施工Ⅶ标:主要完成新堤土方填筑约12万m3,累计完成16.7万m3,累计完成占合同量的59.5%;河道疏浚工程暂停施工,累计完成57万m3,累计完成占合同量的28.1%。
施工Ⅷ标:本月进行PN1-1#排泥场泥水分离设施钢管支架及排水体拆除工作;PN1-2#排泥场三区泥水分离区钢管支架、排水体、水平管道及监测设备等安装。
施工XX标:本月完成排泥场覆盖层剥离土方4.0万m3,累计完成29.9万m3,累计完成占合同量的100%;排泥场围堰土方填筑约2.7万m3,累计完成13.9万m3,累计完成占合同量的97.1%;新堤退建清基土方1.0万m3,累计完成3.4万m3,累计完成占合同量的90.4%;新堤土方填筑约9.1万m3,累计完成19.6万m3,累计完成占合同量的44.6%;压渗平台土方填筑约1.8万m3,累计完成占合同量的78.6%。

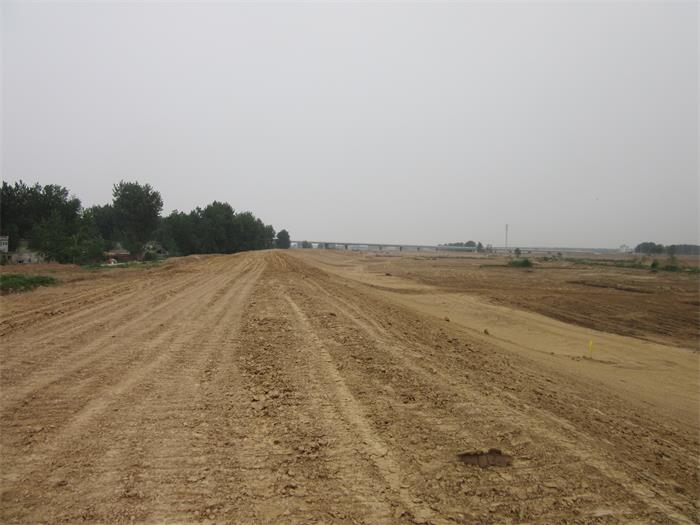

施工XXI标:本月主要完成新堤土方填筑约19.4万m3,累计完成46.0万m3,累计完成占合同量的92.7%;新堤退建清基土方0.25万m3,累计完成4.96万m3,累计完成占合同量的100%;新老堤之间临时封闭堤土方填筑0.13万m3,累计完成1.73万m3,累计完成占合同量的100%;排泥场围堰土方填筑约0.87万m3,累计完成17.07万m3,累计完成占合同量的100%。

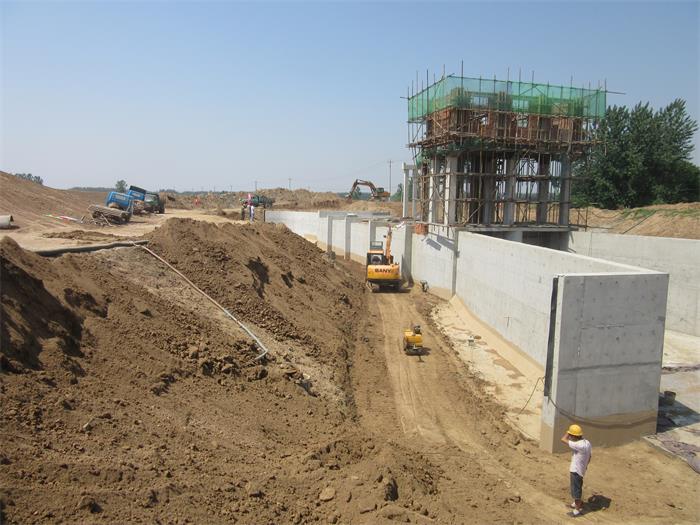

本月主要完成井头涵进口段钢筋混凝土底板、出口段消力池及钢筋混凝土护底、控制段排架柱、栈桥排架柱、启闭机房墙体砌筑、二期混凝土底坎浇筑等施工内容,正在进行洞身段及上下游翼墙部位土方回填。
