南水北调中线方城监理一标段2012年8月简讯
来源:冯松 发布日期:2012-09-06 p >
工程进度概况:
8月份,方城施工1~5标、安全监测标段主要进行渠道建筑物、渠渠交叉建筑物、左排建筑物、桥梁工程、渠道土石方开挖、土石方填筑、安全监测仪器埋设等工作面的施工。
截止目前,8月份方城监理一标所辖五个施工标段,完成土石方开挖46.4万m3,累计完成1747.56万m3,占合同工程量的88.9%;完成土石方填筑21.1万m3,累计完成210.71万m3,占合同工程量的38.9%;完成混凝土浇筑2.7万m3,累计完成22.87万m3,占合同工程量的40.1%;完成钢筋制安2071.01t,累计完成22973.63t,占合同工程量的74.1%;完成施工投资4927万元,累计完成75218.67万元,占合同总价的55.1%。

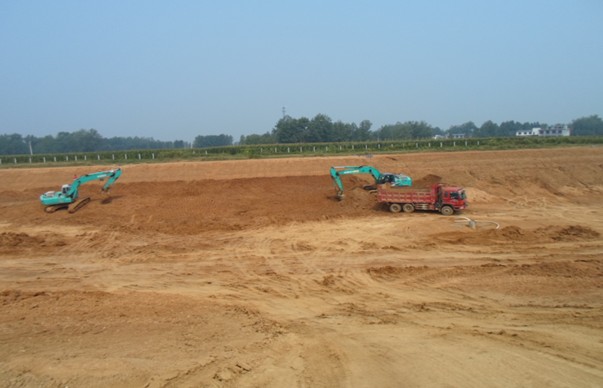

渠道土石方开挖

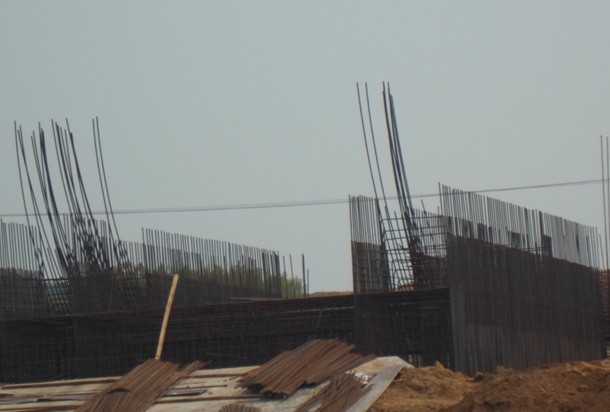

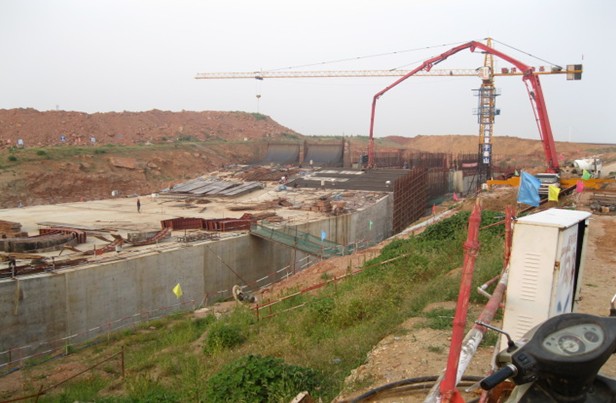

东赵河渠道倒虹吸出口闸室段施工
鸭东三分干倒虹吸管身段土方填筑

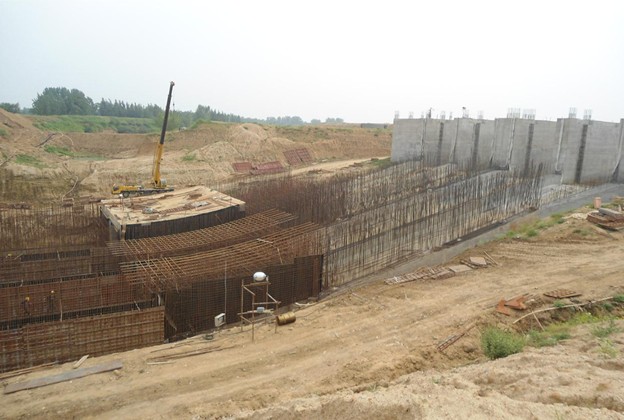

清河渠道倒虹吸

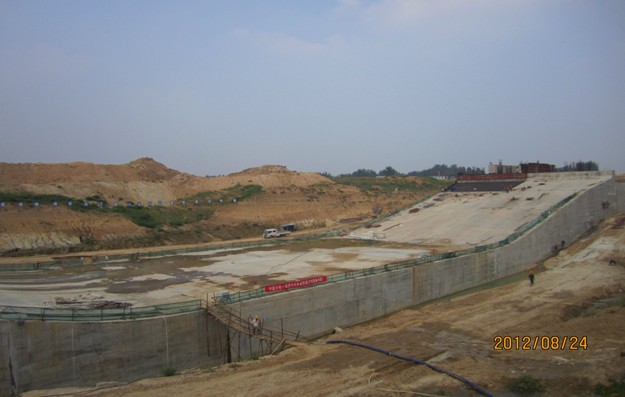

潘河渠道倒虹吸

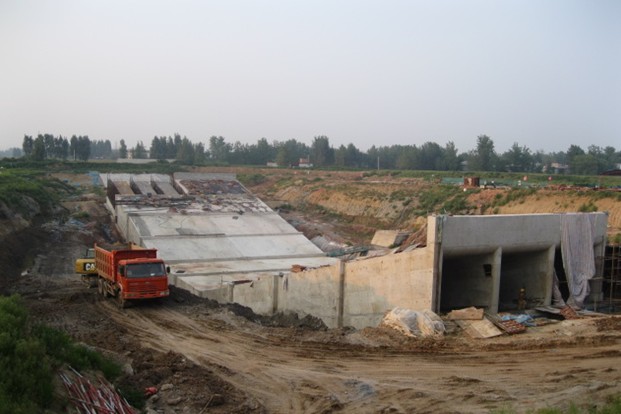

竹园西沟排水倒虹吸
黄金河渠道倒虹吸
齐庄南沟排水倒虹吸
