滁州市明湖挡水泄洪工程4月简讯

来源:胡竹华    发布日期:2016-05-07






明湖挡水泄洪工程主要施工内容包括新建明湖大坝、两座泄洪闸、一座放水涵。

本月工程进度:

临时工程:完成项目部临时用房建设。

军用光缆迁移:完成顶管454m,累计完成4454m,占合同工程量的100%;完成检查井建造10口,累计完成50口,占合同工程量的100%。

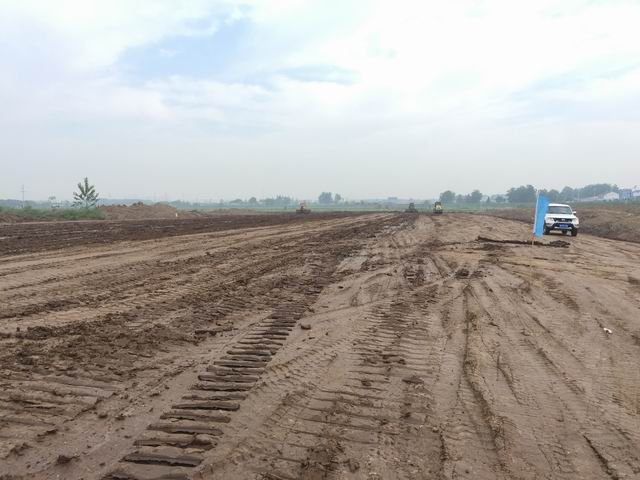

明湖大坝:完成坝基清理6500m3,累计完成11000m3,占合同工程量的12%;完成截水槽开挖4000m3,占合同工程量的11.7%;完成截水槽土方回填约4200m3,占合同工程量的12.3%;完成大坝填筑30000m3,占合同工程量的4.7%。

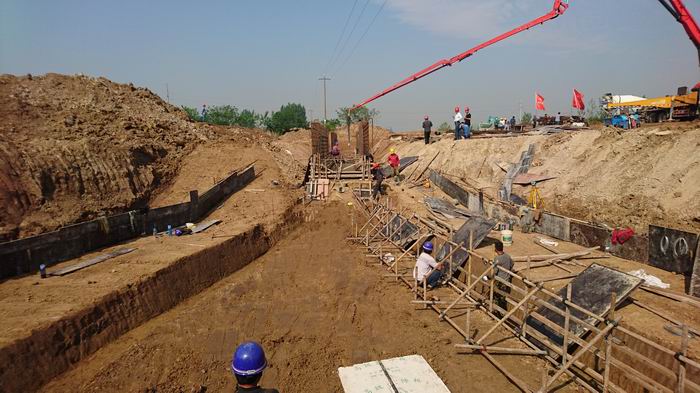

放水涵工程:完成洞身段、出口段基坑开挖和砼垫层浇筑,正在进行洞身段底板施工。



©中水淮河安徽恒信工程咨询有限公司 Copyright © www.cwhh-hx.com.cn All Rights Reserved 技术支持:中水淮河蚌埠博达信息技术有限公司     皖ICP备11013926号
