引江济淮派河口泵站枢纽工程占据派河河道的起讫桩号为0+000~3+240,包含泵站、船闸、节制闸、庄房郢站、派河船闸闸上锚地、河道开挖及疏浚、堤防退建及护坡等工程内容。
本月工程形象进度:

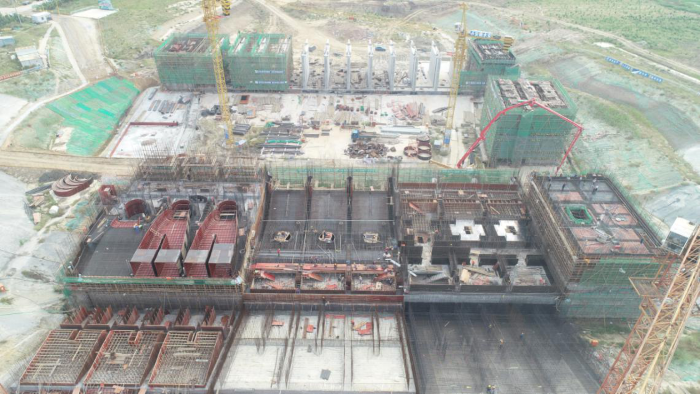

J001-2派河口泵站工程:本月完成进水闸11#、12#闸墩、前池左岸2#空箱挡墙、第二联进水流道层-3.4m高程、进水引渠段1#翼墙底板及扶壁翼墙、1#护坦、进水第一联水泵层2.4m~3.2m梁板及右岸空箱岸墙垫层浇筑。截止目前累计完成产值5800万元,约占派河口泵站工程合同额的23.3%。

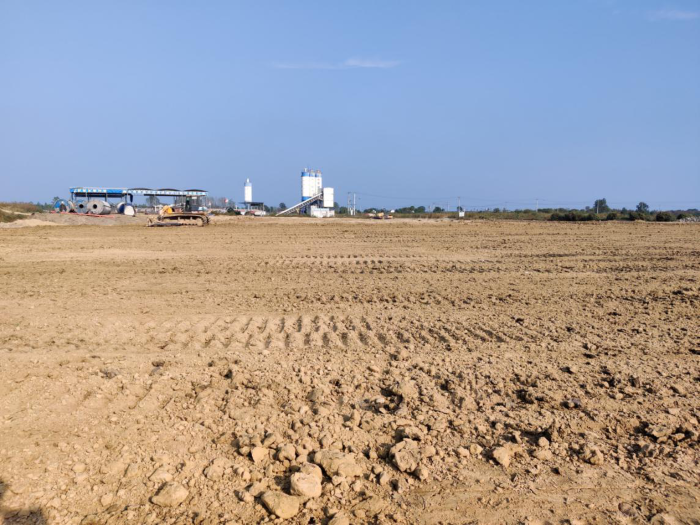

船闸工程:本月完成原始地形复测工作,项目部驻地及工地试验室已基本完成,现场正在实施施工临时通航孔钢板护面施工及拌合站场地回填施工。截止目前累计完成产值555万元,约占船闸工程合同额的2.2%。
