江北区姚江干流堤防维修加固工程慈城段6月简讯

来源:李献法    发布日期:2015-07-06





施工标段:

已通过合同工程完工验收。

施工标段:

已通过合同工程完工验收。

施工III标段:

洪陈闸:已通过机组联合试运行,准备近期进行单位工程验收。

谢浪闸:维修加固已完成。

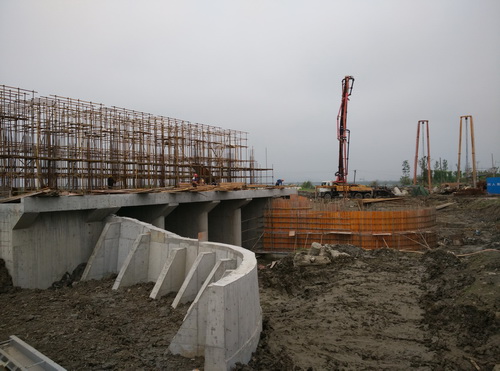

乍山浦闸:主体工程已施工完成,正在进行翼墙后填土和金属结构及机电设备安装施工。

堤防:主体工程已施工完成。

III标绿化:

洪陈闸管理区绿化乔木已种植完成,堤防园路垫层已施工400m,堤顶道路塘渣基础已施工400m。谢浪闸绿化已进场。

施工标段:

潺头浦闸:已完工。

堤防:完成防洪墙2500m,护塘河2300m,生态护坡砖2500m。土方填筑完成60000m3,景观绿化已完成700m

小西坝闸:水闸闸室已完成,姚江侧及内河侧翼墙已完成,姚江侧消力池已完成,正在进行启闭机房及管理房施工。

半浦闸:近期准备进场施工。

虹星排涝站:因政策处理原因,暂时停工。
