引江济淮工程(安徽段)江淮沟通段J011-2(河渠)标位于江淮沟通段内,起点瓦埠湖出口,终点滁新高速桥,对应河道桩号141+600~151+008,总长9.408km。工程主要内容为:河道疏浚、堤防退建与加固、护坡护岸、新建管护道路、新建桥梁4座、新建大滩头排灌站等6座泵站、新建梁郢涵等2座涵闸、排泥区水土保持等。
本月工程形象进度:

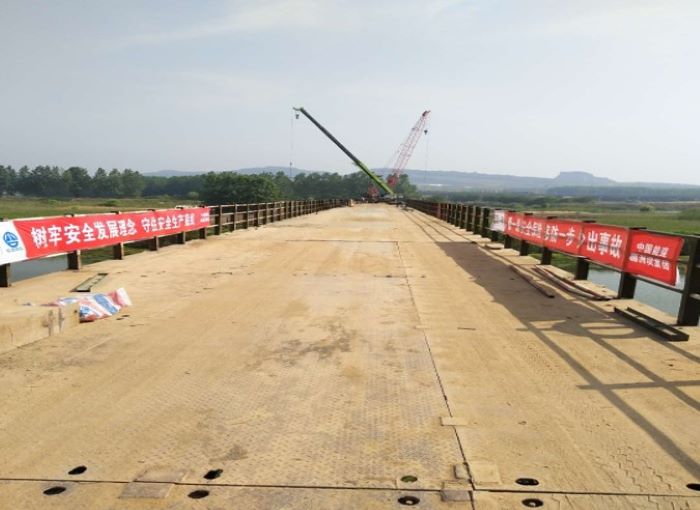

本月完成项目驻地生产区混凝土拌合系统、钢筋加工场及储料场的建设,完成场内道路硬化施工;完成钢便桥架设施工;18#排泥场完成围堰填筑4万 m³,累计完成4.8万m³,完成退水口底板浇筑及涵管埋设施工;19#排泥场完成堤防表土剥离及清基2.09万m3,累计完成2.59万m3;完成堤基清理1万 m3,累计完成1万m3;完成C25砼水下联锁块软体排护坡预制9.94万m2,累计完成11.98万m2。
本月完成产值1474万元,占合同额6.11%;累计完成产值约3066.5万元,占合同额12.70%。
