临北段11月份工程简讯

来源:谢尚奎    发布日期:2016-12-06




施工II标:本月主要进行已完工项目的档案资料归档和堤身防护3个分部工程验收,河道疏浚工程由于受移民工作影响暂未施工,至目前,已完成疏浚工程量303万立方,剩余76万立方。

施工III标:本月主要进行已完工项目的档案资料归档和堤身防护1个分部工程验收。堤防工程及河道疏浚工程已全部施工完成。

施工IV标:本月主要进行已完工项目的档案资料归档和堤身防护4个分部工程验收。堤防工程已施工完成;河道疏浚工程由于受移民工作影响暂未施工,至目前,已完成疏浚工程量737.9万立方,剩余160万立方。

施工V标:本月主要进行已完工项目的档案资料归档。河道疏浚工程由于受移民工作影响暂未施工,至目前,已完成疏浚工程量149万立方,剩余40万立方。

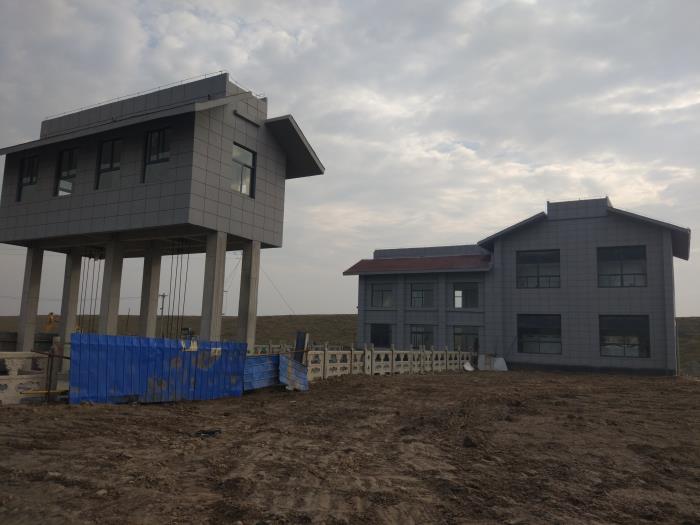

施工XVII标:新桥站、栏桥站主体工程已全部完成,金结、水泵、电机已安装完成。本月主要进行两站管理房施工。



©中水淮河安徽恒信工程咨询有限公司 Copyright © www.cwhh-hx.com.cn All Rights Reserved 技术支持:中水淮河蚌埠博达信息技术有限公司     皖ICP备11013926号
