南水北调中线方城监理一标段2013年2月简讯
来源:胡竹华 发布日期:2013-03-01 p >

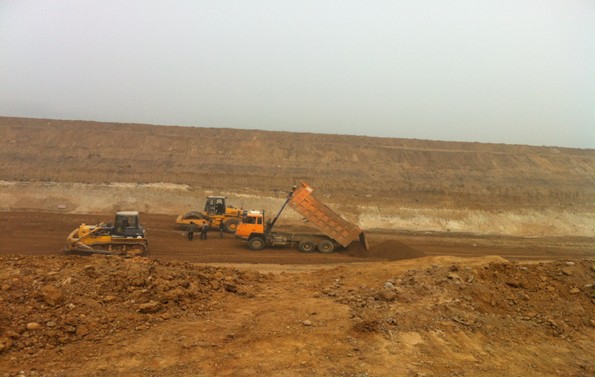

渠道土方填筑

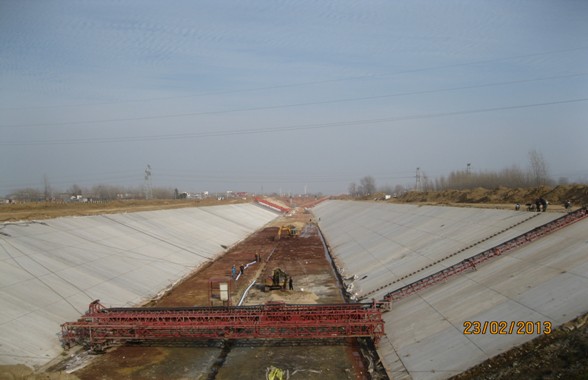

渠底衬砌建基面处理
2月份,方城施工1~5标、安全监测标段主要进行渠道建筑物、渠渠交叉建筑物、左排建筑物、桥梁工程、渠道土石方开挖、土石方填筑、混凝土衬砌、安全监测仪器埋设等工作面的施工。
